寧夏全國首推競價配置風電,電價最高下降0.14元
12月17日,寧夏發改委公示《寧夏風電基地2018年度風電項目競爭配置評優結果》,這是全國首個實施競爭配置風電資源的省份,共有28個項目合計272.794萬千瓦項目列入2018年開發計劃。
寧夏自治區特別強調,風電項目應落實按照生態保護紅線有關要求。對部分參與競價的項目,按生態紅線重疊區域占場址范圍坐標面積比例進行了核減,并要求項目實際用地須按照生態環境部門有關要求,嚴格避讓生態保護紅線。
其中,4個風電項目因不符合生態保護紅線要求列入“黑名單”,分別為大唐同心鄧泥灣一期風電項目 、國華鹽池李記溝風電項目、三峽新能源同心縣河西風電項目 、寧夏中贏正源鹽池惠安堡三期風電項目,累計裝機30萬千瓦。
寧夏在全國范圍內首推風電競爭配置資源
為促進風電產業高質量發展,降低度電補貼強度,2018年5月18日國家能源局印發《國家能源局關于2018年度風電建設管理有關要求的通知》(國能發新能〔2018〕47號),文件明確自47號文件印發之日起,尚未印發2018年度風電建設方案的省(自治區、直轄市)新增集中式陸上風電項目應全部通過競爭方式配置和確定上網電價。
11月6日,寧夏發改委發布《關于開展寧夏風電基地2018年度風電項目申報工作有關事項的通知》,并下發《寧夏風電基地項目 2018 年度風電項目競爭配置辦法 》。寧夏2018年風電建設規模的確定在47號文之后,是國內首個實施競爭配置風電資源的區域。
電價下調2-5分/千瓦時項目為主流
根據寧夏風電基地2018年度風電項目競爭配置評優結果,獲得風電指標的項目中,華潤海原、華電海原、寧夏嘉澤新能源、中國電建所屬的六個項目評分在80分以上,華潤海原尖尖山風電項目得分最高為88分,申報電價0.44元/千瓦時;最低項目得分為靈武市輝源景旭風電項目,得分為34分。
按照《寧夏風電基地2018年度風電項目競爭配置辦法》,評分采用“百分制”,企業整體實力、設備先進性、電價、項目前期深度(測風、可研、相關部門支持性文件)、接入消納條件考核要素權重分別為20%、5%、40%、25%和10%。

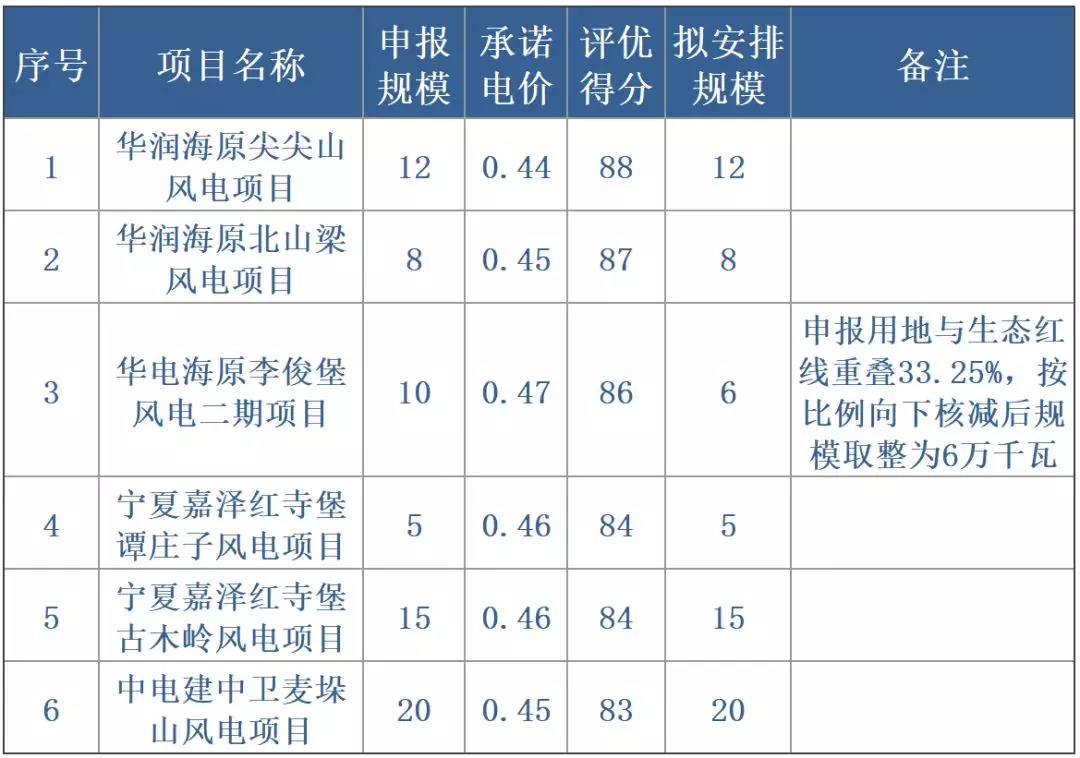

圖表:寧夏有6個風電競價項目評優得分在80分以上
資料來源:寧夏發改委,華創證券
寧夏為三類風資源區,風電標桿電價0.49元/千瓦時。從申報電價情況看,28個項目平均電價下調幅度為0.05043元/千瓦時,其中寧夏鹽池馬斯特王樂井鴉兒溝等5個項目申報電價為標桿電價,電價未出現下調;下調幅度在2-5分/千瓦時項目為18個,大多數項目未出現惡性報價,這一判斷與我們前期的判斷一致。
特別需要注意的是,特變電工所屬紅寺堡風電項目(10萬千瓦)申報電價最低為0.35元/千瓦時,相比標桿電價下調0.14元/千瓦時。我們調研獲悉,該項目為項目業主綜合考慮設備采購價格、土地、風資源等因素,綜合做出價格測算,由于風機設備為集中采購,價格給了一定優惠。同時,企業在本地已有光伏、設備制造等產業投資。

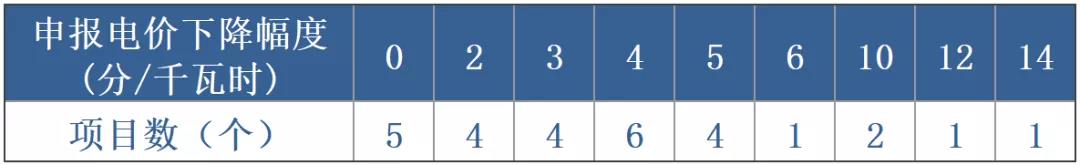

圖表:寧夏風電項目降價幅度與分布
資料來源:寧夏發改委,華創證券
風電項目經濟性測算
寧夏為三類風資源區,風電標桿電價0.49元/千瓦時;煤電標桿電價為0.2595元/千瓦時左右。2017年寧夏風電利用小時數1650小時,棄風率5%,解除紅色預警;2018年前三季度寧夏風電利用小時數1475小時(同比增加265小時),棄風率只有1.6%。2018年風電利用小時數按照新增300小時測算,利用小時數為1950小時。
按照寧夏平原地區風電工程造價6500元/千瓦測算,電價下調3分/千瓦時以內,項目內部收益率在8%以內。電價下調超過3分/千瓦時,項目內部收益逐漸變差。改善項目收益的前提是降低工程造價、提高發電利用小時數。

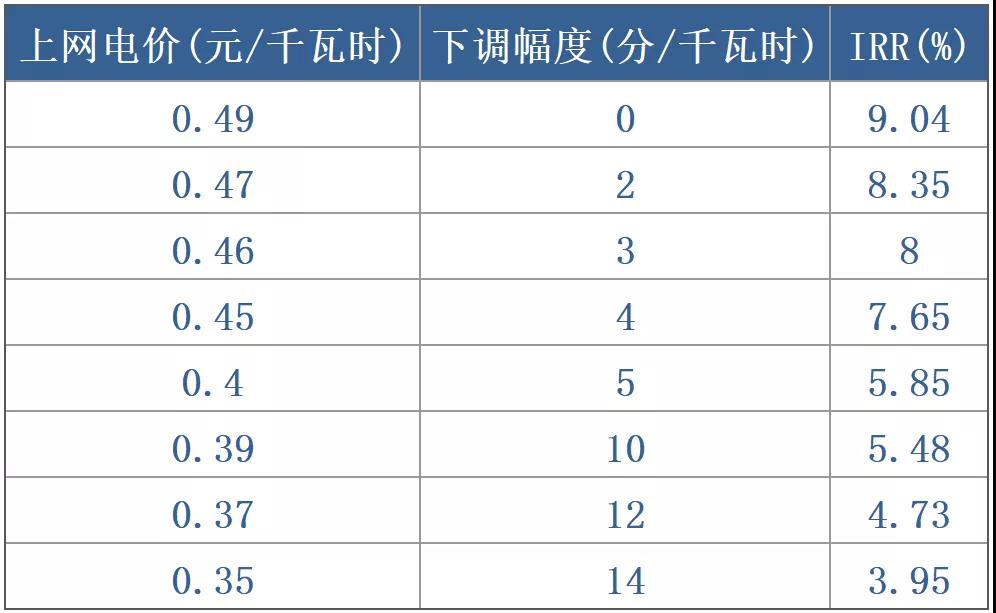

圖表:上網電價下調與項目IRR測算
資料來源:寧夏發改委,華創證券測算
按照國家能源局47號文要求,在補貼退坡的同時,政策面極力為風電營造良好發展環境:(1)提高風電利用小時數,嚴格落實風電外送和消納;(2)取消資源費、路條費等附加成本,降低行業非技術成本,加速推進行業平價上網、提高行業競爭力。
如果上述政策能夠落地,風電項目工程造價可以得到進一步下降,發電利用小時數可以得以提升。如果路條費、資源費等非技術成本進一步下降,寧夏風電項目工程造價可以控制在6000元/千瓦以內,上網電價下調6分錢/千瓦時,項目收益率可以維持在8%以上。
根據我們模型測算,若保證8%的內部收益率,當項目申報上網電價為0.35元/千瓦時,項目工程造價需要控制在5500小時以內,風電上網電價在2200小時以上。
競價風電項目推進速度預計加快
按照寧夏發改委要求,參與2018年申報的風電項目需要明確主要設備選型和技術參數、項目建設進度,并完成1年及以上的測風,以及電網消納評估文件證明,地方政府出具的前期開發主要文件。
在當前風電政策調整下,競爭配置資源是風電平價上網之前的過渡形態。隨著競價配置資源在全國范圍內推行,若非技術成本不能同步下調,或者發電利用小時數不能隨之提升,風電項目的內部收益必然面臨收縮。簡而言之,新核準項目的收益一定會低于老項目。為保證已經核準項目盡快兌現收益,項目開工建設速度會加快,預計寧夏首批28個競價風電項目大多數項目在2019年內并網。
寧夏競價配置資源在國內具有示范響應
與寧夏不同,國內其他省份選在2019年啟動競價配置資源。這意味著,2018年新核準風電項目仍然可以以風電標桿電價并網,項目可以鎖定高收益。但同時,項目核準有效期為兩年,為降低項目核準失效風險、減少項目收益的不確定性,在資金到位的前提下,企業將選擇加速開工,國內已核準未開工建設的80-100gw風電項目有望加速開工。
同時,寧夏風電競價為其他省份提供示范。在平價上網到來之前,風電運營企業為保證項目收益水平,競價行為將更為理性,預計競價帶來的電價降幅集中在3-5分/千瓦時之間。在風電政策變化格局下,看好2019年風電裝機增長。同時,受益鋼材等原材料價格下帖,2019年風電整機制造商、風機零部件供應商盈利水平將出現修復。
責任編輯:仁德財
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
