抗冰先鋒!帶您走近芬蘭首個海上風電場
2018年9月4日,芬蘭第一個海上風電場——42兆瓦的Tahkoluoto風電場迎來了她一周歲的生日。今天小編帶您走近這個具有里程碑意義的芬蘭第一座海上風場,為您揭開她的神秘面紗。
世界上第一個為結冰條件設計的海上風場

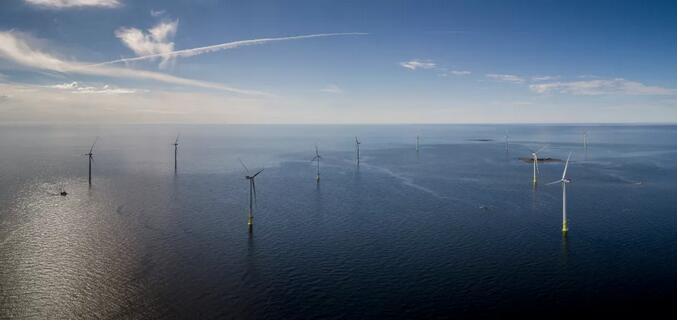

Tahkoluoto海上風電場由Suomen Hyötytuuli Oy公司開發,安裝了10臺西門子4.2MW風機,輪轂高度為90米,葉輪直徑為130米。該風場位于波羅的海最北端的波斯尼亞灣,芬蘭西海岸,水深8到10米,中心離岸距離9.8公里,年發電量約為155GWh,容量系數43%。該風場不僅是芬蘭第一個海上風場,還是,對海上風電的發展具有重要意義!
12年固定上網電價(83,5歐元/兆瓦時)以及2000萬歐元的示范補貼
早在2010年,西門子就向SuomenHyötytuuli提供了一臺容量為2.3MW的風機,距離芬蘭海岸1.2公里,這個試驗性風機目前被Tahkoluoto風力發電場的10臺風機所包圍。該項目獲得了芬蘭政府批準的。
這座接近北極圈的海上風場相比于北海的風資源條件較差,并且面臨冬季海水結冰,海岸線淺,海床堅硬等諸多不利條件。項目從2016年春季開始施工,歷時一年半。

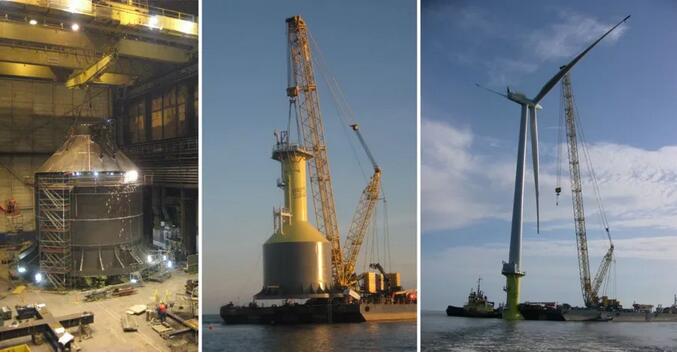

項目一項關鍵技術就是采用了新型鋼結構重力式基礎,防止海水結冰對基礎造成的不利影響。這種重力式基礎由帶有環形基腳的輕質鋼殼構成,并配有破冰錐,并用碎石填充。填充物可為基礎提供支撐,使殼體抵抗海冰的沖擊以及冰塊移動帶來的不均勻壓力,并為薄殼結構提供足夠的穩定性。 環形基腳延長了力矩臂并提供錨固以抵抗傾覆, 該基礎概念適用于各種水深。

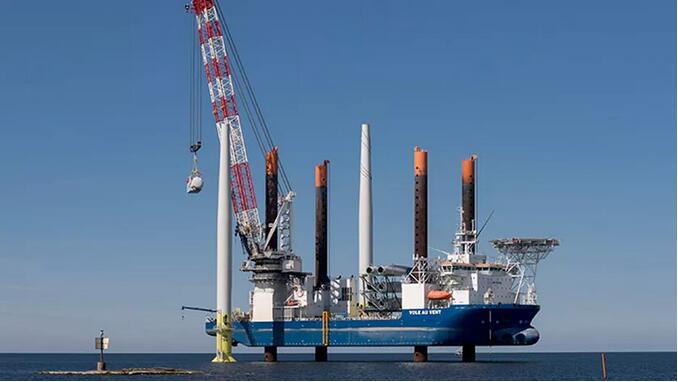

基礎安裝前需要平整海底,再安裝重達500噸的中空基礎。基礎安裝時采用Synchoist負載定位系統,并使用美國恩派克千斤頂技術,確保基礎保持絕對的垂直狀態,也避免破壞水平的海床,有利于后續塔筒和風機的安裝。
該項目的主要合作伙伴有:Siemens Gamesa(風機),Technip Offshore Finland(風機基礎),ABB (海上變電站),PoriEnergiaSähköverkot(并網),Prysmian Finland(海纜供應),Jan De Nul NV(海上施工),Finnish Sea Service(海纜安裝)和芬蘭Blue Water Shipping (港口運營/物流)。
Tahkoluoto風電場不僅為芬蘭未來海上風電場的發展指明了方向,也為未來風電場在冰冷條件下建造作出了示范。
芬蘭作為北歐國家,雖然沒有外海,但瀕臨波羅的海,波斯尼亞灣和芬蘭灣,擁有1100公里長海岸線,有很大的開發空間。但相比于丹麥、挪威和瑞典等北歐國家,芬蘭開發海上風電確實比較滯后,除了Tahkoluoto項目,另一個就是晚它一個月并網的(2017年10月)42.4MW Ajos海上風場。
責任編輯:蔣桂云
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
