深能保定西北郊熱電廠1號機組順利通過168小時試運行

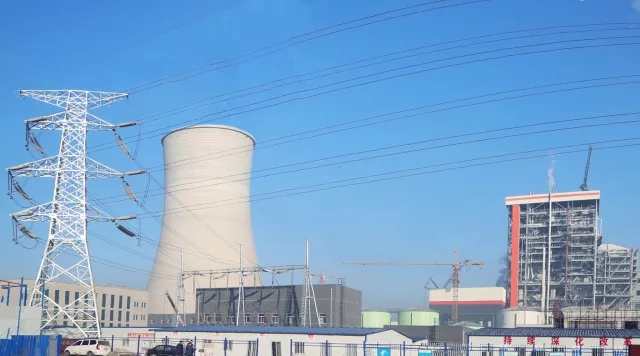

2017年12月31日7時28分,深能保定西北郊熱電廠1號機組一次性順利通過168小時試運行,標志著機組正式投產。經河北電力調度控制中心確認,1號機組于2017年12月23日正式進入168小時滿負荷試運行。試運期間機組滿負荷
2017年12月31日7時28分,深能保定西北郊熱電廠1號機組一次性順利通過168小時試運行,標志著機組正式投產。
經河北電力調度控制中心確認,1號機組于2017年12月23日正式進入168小時滿負荷試運行。試運期間機組滿負荷率達到98.77%,保護裝置、熱控自動投入率100%,各項性能指標均達到優良標準;脫硝、除塵、脫硫環保設施同步投運,各項污染物排放指標優于國家超低排放標準。
深能保定西北郊熱電廠一期建設2臺35萬千瓦超臨界燃煤機組,于2016年9月25日全面開工建設。自建設以來,項目公司和各參建單位銳意進取,攻堅克難,確保機組建設有序推進,保障了汽機扣蓋、倒送廠用電、鍋爐水壓試驗、鍋爐點火、整套啟動、機組并網、168小時試運行全部一次成功。
深能保定西北郊熱電廠項目是京津冀治霾計劃的重點項目,旨在替代區域內分散采暖供熱小鍋爐,改善區域環境和空氣質量。深能保定西北郊熱電廠1號機組的投產,將為當地經濟發展提供可靠的用電保障,同時解決當地居民、企業的用熱需求。
原標題:深能保定西北郊熱電廠1號機組順利通過168小時試運行
責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
