烏干達卡魯瑪大壩主體結構混凝土預制全部完成

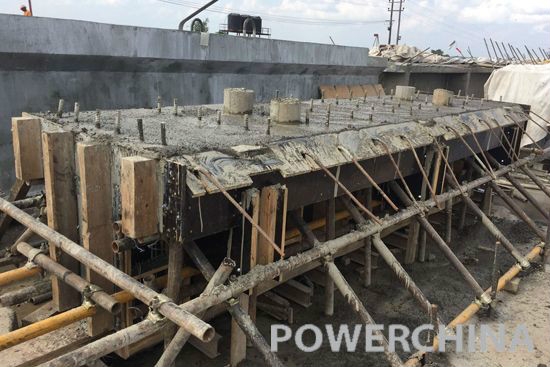

6月8日,隨著沖沙閘交通梁最后一根預制梁完成預制,標志烏干達卡魯瑪水電站大壩工程主體結構混凝土預制構件全部預制完成。
6月8日,隨著沖沙閘交通梁最后一根預制梁完成預制,標志烏干達卡魯瑪水電站大壩工程主體結構混凝土預制構件全部預制完成。
主體構件預制和安裝施工,是卡魯瑪大壩工程的重要組成部分。項目自2017年8月12日大壩溢洪道電纜溝梁開始,到大壩沖沙閘交通梁L1-2結束,期間完成了大壩預制梁84根,進水口交通梁預制10根,出線豎井預制樓梯A型36榀、B型37榀。
目前,大壩、進水口、出線豎井預制梁已陸續開始吊裝,為大壩、進水口、出線豎井后續施工提供了強有力的進度保障。
