地面光伏電站開發全過程支持文件清單
2016年各省的規模指標陸續確定到具體項目了,大家又要忙活起來了!你是否有的疑問:一個地面光伏電站從籌備到建成,業主都要準備哪些文件?相...
2016年各省的規模指標陸續確定到具體項目了,大家又要忙活起來了!你是否有的疑問:
“一個地面光伏電站從籌備到建成,業主都要準備哪些文件?”
“相對于地面電站,分布式項目備案到建設享受哪些便捷?”
本文做了詳細介紹。

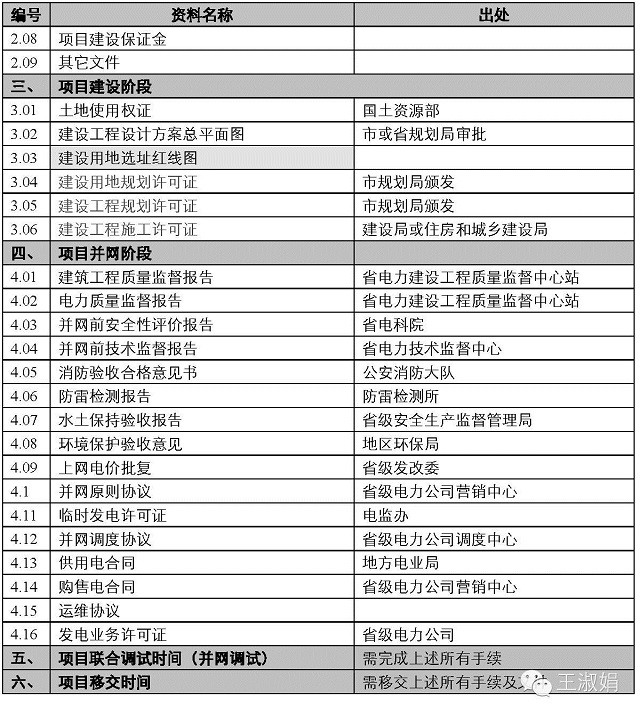

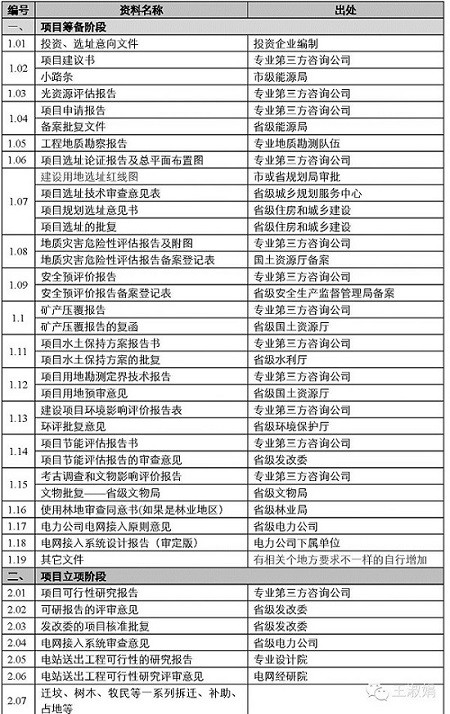

下表為一個光伏電站各個階段需要辦理的文件清單。因為這個清單跨越多個環節,各省的要求也不盡相同,如果有什么與當前情況不符合的,或者有遺漏的,也歡迎大家指正、補充。
相對于地面電站,分布式項目備案到建設享受很多便捷,主要如下:
便捷一:不需要規模指標
利用固定建筑物屋頂、墻面及附屬場所建設的光伏發電項目,基本為各類屋頂分布式光伏項目,可以隨時備案。
便捷二:免辦支持性文件
免除發電業務許可、規劃選址、土地預審、水土保持、環境影響評價、節能評估及社會風險評估等支持性文件。
便捷三:一站式服務
鼓勵地市級或縣級政府結合當地實際,建立與電網接入申請、并網調試和驗收、電費結算和補貼發放等相結合的分布式光伏發電項目備案、竣工驗收等一站式服務體系,簡化辦理流程。
便捷四:并網免費更簡單
由地市級或縣級電網企業按照簡化程序辦理相關并網手續,并免費提供并網咨詢、電能表安裝、并網調試及驗收等服務。
便捷五:補貼由電網墊付
當國家補貼資金不足的情況下,分布式項目的享有最優先發放的特殊權利。在地面電站深受補貼拖欠之苦的情況下,這無疑是一個重大利好。2015年雖然國網部分地區暫停了對全額上網的分布式項目的補貼墊付,但很多地方也采取“自發自用、余電上網”和“全額上網”兩類項目均先行代付0.42元/kWh,國家補貼到位時再補發的方式。
