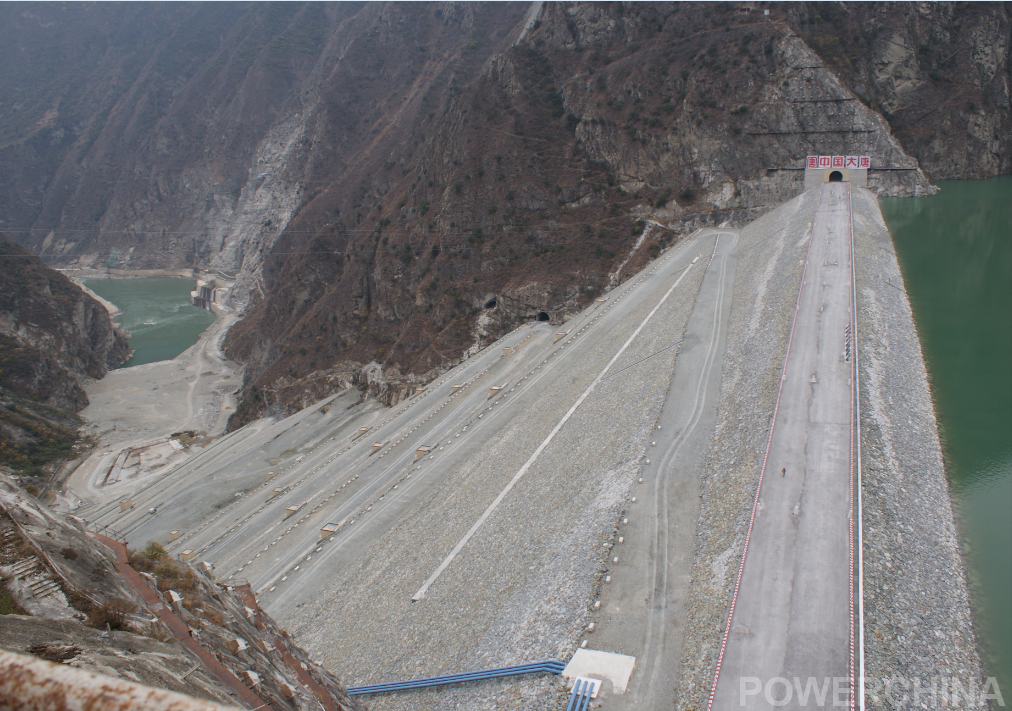

長河壩水電站蓄水至正常蓄水位
12月6日,成都院勘測設計及監理的長河壩水電站水位達到1690米高程,標志著深厚覆蓋層上世界在建最高土石壩工程、300米級世界高壩——長河壩水電站蓄水至正常蓄水位,順利完成工程最后的重大節點目標。長河壩水電
12月6日,成都院勘測設計及監理的長河壩水電站水位達到1690米高程,標志著深厚覆蓋層上世界在建最高土石壩工程、300米級世界高壩——長河壩水電站蓄水至正常蓄水位,順利完成工程最后的重大節點目標。
長河壩水電站于自2012年5月開始堆石體先期填筑至2016年9月大壩壩體填筑完成,2016年10月26日開始下閘蓄水,共分為4個階段。第一階段蓄水至1580米高程,2016年12月第二階段蓄水至1650米高程,2017年4月第三階段蓄水至1680米高程,2017年12月第四階段蓄水至1690米高程。
整個蓄水期間,長河壩水電站大壩沉降、位移等變化值均較小,壩體滲流量小于設計值。 11月17日,國家能源局對長河壩水電站進行巡視檢查,通過數據分析,壩后滲漏量僅為設計值的四分之一。國家能源局給予“可以復制、難以超越”的高度評價。
長河壩水電站位于四川省甘孜藏族自治州康定縣境內,為大渡河干流水電梯級開發的第10級電站,上接猴子巖水電站,下接黃金坪水電站。長河壩水電站樞紐建筑物主要由礫石土心墻堆石壩、泄洪系統、引水發電系統組成,電站裝機容量2600兆瓦,壩高240米,河床覆蓋層深約50米,場區地震基本裂度為8度,大壩地震設防裂度為9度,是一座集中超高心墻堆石壩、河床深厚覆蓋層、高地震裂度、狹窄河谷四大難度于一體的世界級高壩。
責任編輯:繼電保護
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
-
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
