廣西壯族自治區發展和改革委員會關于調整2017年光伏電站初步建設方案項目的通知各有關市發展改革委:根據《國家發展改革委國家能源局關于完
廣西壯族自治區發展和改革委員會關于調整2017年光伏電站初步建設方案項目的通知
各有關市發展改革委:
根據《國家發展改革委國家能源局關于完善光伏發電規模管理和實行競爭方式配置項目的指導意見》(發改能源〔2016〕1163號)和《廣西壯族自治區發展和改革委員會關于2017年普通光伏電站新增建設規模初步安排的通知》(桂發改能源〔2017〕1525號)等文件要求,為充分用好國家安排我區光伏電站年度建設規模,現對2017年光伏電站初步建設方案項目進行調整。有關事項通知如下:
一、將截至目前仍未開工的廣西柳州柳江協鑫100MW地面光伏電站項目、廣西柳江環美現代特色農業(核心)示范區30MW農光互補光伏發電項目、廣西欽州沙角光伏農業大棚項目和北海市合浦縣西場鎮40MW生態漁業光伏電站等四個項目調整出建設方案,收回建設規模合計80MW。收回的建設規模優先用于支持我區光伏扶貧項目建設。
二、已開工的欽州康熙嶺漁光一體光伏電站等17個項目(詳見附件)暫時保留建設規模。其中,東興市江平漁光一體(一期)光伏電站項目、欽州港區犀牛腳鎮西坑村農業光伏發電項目、平樂守甸新能源有限公司農光互補光伏發電項目和扶綏縣光伏農業開發示范區項目已開工但未并網,以上項目應加快建設進度,于2018年8月底前實現并網或者完成一半以上容量的光伏組件安裝,同時,項目累計完成投資達到總投資的50%以上,無法按時完成的將調整出建設方案。
三、列入2017年光伏電站建設方案的項目應在2018年12月底前完成配置的建設規模全部并網,無法按時完成的,扣減其未并網部分建設規模。

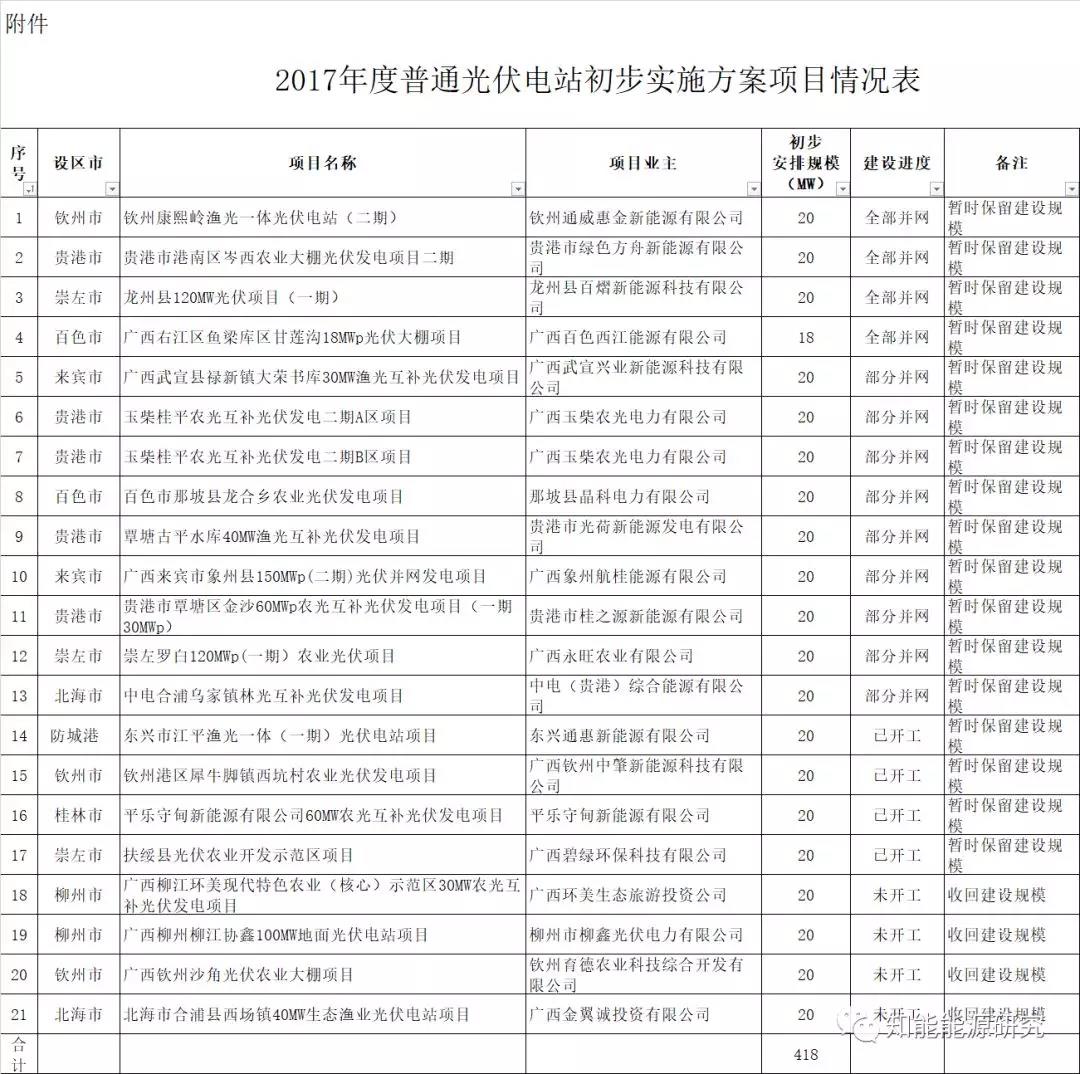

附件:2017年光伏電站初步建設方案項目情況表
廣西壯族自治區發展和改革委員會
2018年7月20日
責任編輯:仁德財
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
