比埃菲爾鐵塔還高,創14項世界紀錄!這個電網工程剛剛投運
380米有多高?
相當于127層樓,
比埃菲爾鐵塔還高出80米!

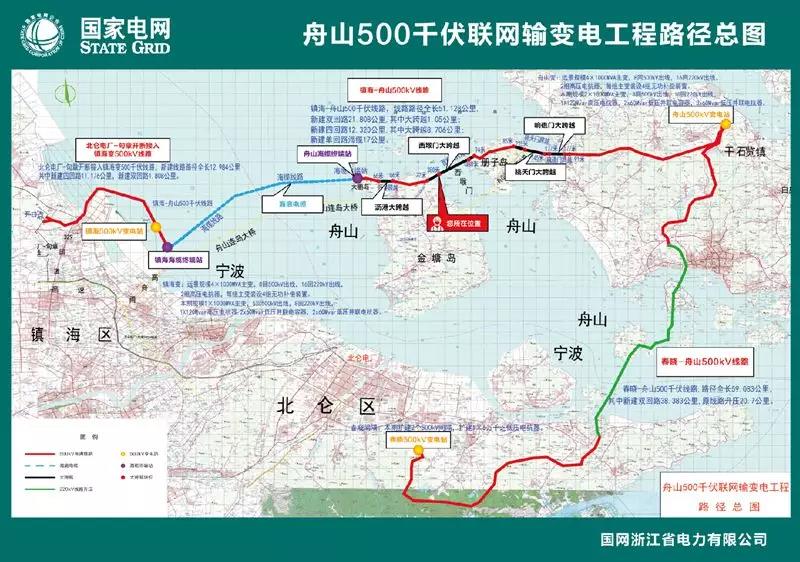

這是國家電網公司創下的又一個世界紀錄——舟山500千伏聯網輸變電工程380米世界第一輸電高塔。
不僅擁有世界最高輸電高塔,今天剛剛投運的舟山500千伏聯網工程還創下了14項世界紀錄!

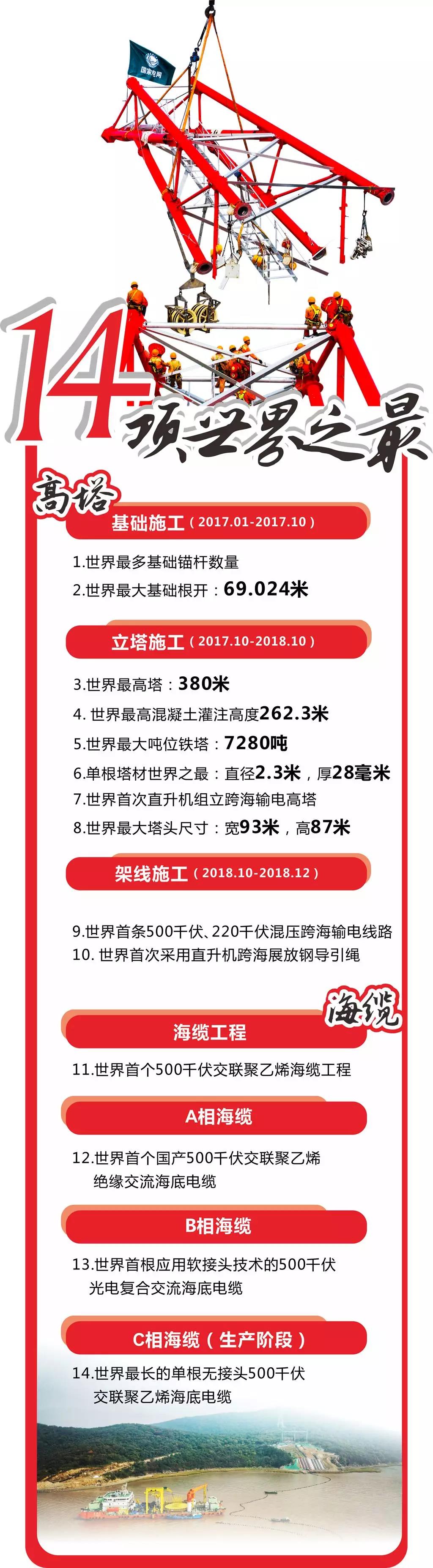

一個工程創下14項世界紀錄
工程檔案總投資46.2億元
2016年12月開工建設,2019年1月15日投運
包括了16個子項目
合計新增500千伏變電容量300萬千伏安,新建架空線路207公里、海纜17公里。
為什么要建設比埃菲爾鐵塔還高的電塔?
舟山500千伏聯網工程有四個跨海段,包括響礁門大跨越、桃夭門大跨越、西堠門大跨越和瀝港大跨越。兩基380米世界第一輸電高塔就建在西堠門大跨越兩側的金塘島、冊子島,最難的也就在這里。
為什么一定要建兩基這么高的輸電高塔呢?
因為這兩基高塔跨越的是繁忙的國際航道,按照海事部門要求,導線弧垂的最低點要始終保持在海平面90米以上的高度,以保證各類大型船只、集裝箱、游輪、軍艦甚至是航母的順利通航。
挑戰三大難題,建好超級工程
1 300米高空,作業面積只有半平方
這么高的輸電高塔,吊裝和組塔的作業難度極大,工人們搭建了世界最高的電力高空作業平臺,保障300米以上部分的高塔施工。
單根塔材重10噸,相當于六到七輛小汽車。
塔材起吊誤差必須小于5厘米。
塔材合攏誤差必須小于1毫米。
高空作業的活動空間不到0.5平米。
兩座高塔之間架線還采用了“空中起重機”——S-64F運輸直升機。
長4.193千米的鋼絲繩一頭掛在直升機上,一頭連著定制的高速張力機,在直升機的牽引下,穿過冊子高塔和金塘高塔上的滑輪,完成架線。
短暫懸停起飛后,10分鐘左右,鋼絲繩就已靠近冊子高塔的滑輪。
隨后鋼絲繩穿過滑輪在直升機的牽引下飛往金塘高塔,并順利劃入滑輪,一根引線順利展放。
2 世界首條500千伏交聯聚乙烯海底電纜
第二大難題就是這條世界首創的國產500千伏交聯聚乙烯海纜敷設。
500千伏交聯聚乙烯海底電纜,單根總長度18.15千米,重約1540噸,是國際上首條實際投入商業運行的電壓等級最高的交聯聚乙烯絕緣海底交流電纜。
這條海纜有什么先進之處呢?
第一,它采用了交聯聚乙烯作為絕緣材料,相比之前的油紙絕緣海纜,不會出現油泄漏,更加綠色環保。
第二,它的橫截面面積達到1800平方毫米,“大截面”“高電壓”使得海纜的輸送容量更大。
第三,“大長度”“無接頭”也是這條海纜的亮點之一。在運行中,海纜的接頭容易成為電擊穿的薄弱點,一旦擊穿,整根電纜就會失效。若整根無接頭,就相當于排除了電擊穿的薄弱點,海纜的可靠性更高。
安裝這條海底電纜,可費了不少勁兒。
海纜從海纜船的電纜盤中拉出,穿過埋設犁,慢慢往海面放。海纜入水,工人們為海纜系上“救生圈”——輪胎,保證他們對海纜在水下位置的準確判斷,同時也能夠增加海纜在水中的浮力從而減少牽引設備的阻力。
在岸上牽引機的有力拉動下,海纜慢慢進入水中。如同保護航空母艦的護航編隊一樣,幾艘錨艇圍在海纜船身邊進行保護,防止海纜船發生位置偏移。
海纜慢慢往岸邊靠近,在潮水和風浪的沖擊下,輪胎呈現為一條彎曲的長龍。龍頭一端,由小船牽著,船身壓在輪胎之上,控制著海纜前進的方向。海纜靠岸,小船上的工人將海纜頭系好的繩索拋向岸上的隊友,由眾人合力將海纜拉進電纜溝,這樣就完成了海纜登陸。
3 灘涂上建變電站,怎樣最穩當?
500千伏鎮海變電站總占地面積3.73公頃,變電容量100萬千伏,是舟山500聯網工程的樞紐變電站。
這座變電站的特殊之處在于,它是我國首座建在灘涂上的超高壓變電站。
變電站建在灘涂上,會不會不穩定?沒錯,這就是難題之一。
為此,電力建設者們采用閉氣止水圍堰的方式,就是先把場地內外水域進行隔離,制造出一個清爽的空間。隨后,將3114根樁管、848根澆灌樁垂直插入大地深處,堅實地挺起了變電站的“腰”。
解決垂直面的沉降問題后,就要著手解決表面沉降。于是,電力建設者們又在橫向表面鋪筑了一層堅實的網。樁網復合,加強形成復合地基加固區,有效控制后期沉降。
另外一個難題呢,是遠距離的架空線和海底電纜在電能傳輸過程中的容升效應。簡單來說呢,就是長距離的線路與海底電纜對地電容更大,將會輸出更多容性無功。當線路本身的感性無功不足以抵消這部分容性無功時,就會在線路末端產生強大的過電壓,危及線路設備甚至工作人員的安全。
為了解決這一問題,有效降低容升效應,電力建設者們在鎮海—舟山線路兩端均加裝了一組高抗。
舟山從此駛上快車道
舟山是浙江省最后一個未接入500千伏電網的地級市。有了這個工程,就打通了與陸地直通輸電的“快速路”!如果把110千伏聯網工程比作“社區小道”,那么220千伏聯網工程就好比是“城市主干道”,它的最大電力輸送容量達到60萬千瓦。而500千伏聯網工程則是不折不扣的“城市快速路”,最大電力輸送能力可達200萬千瓦。
該工程的建成投運,進一步提高了寧波與舟山地區電網抵御自然災害的能力,提高舟山電網安全穩定水平,優化浙江電網的網架結構。
責任編輯:電朵云
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
能源服務的線上線下
2021-12-20能源服務 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同 -
浙江“兜底”售電為何有人點贊有人不爽?
2021-12-20售電
-
分錢、分糧、分地盤…大秦電網招募售電合伙人
2021-01-28大秦售電,招募,貴州區域,合伙人,限50個,名額,月入上萬,不是夢 -
10月份用電量延續較快增長態勢 國民經濟持續恢復向好
2020-11-17全社會用電量,國家電網,產業用電量 -
能源市場“負價格”事件分析及啟示
2020-11-03電力現貨市場,電力交易,電改
-
國家發改委給14家單位回函了!完善落實增量配電業務改革政策的八條建議
2021-03-10國家發改委,增量配電,業務改革,政策,八條建議 -
2020年增量配電研究白皮書:河南、云南、山西、浙江、江蘇五省區改革推動成效顯著
2020-11-16增量配電,研究,白皮書 -
貴州電網關于支持務川電解鋁產能指標的建議
2020-11-10務川電解鋁產能指標
-
能源服務的線上線下
2021-12-20能源服務 -
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16全面,取消,工商業目錄,銷售電價 -
國家發改委答疑電價改革
2021-10-15國家發改委,答疑,電價改革
-
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16目錄電價,電力,營銷系統,影響,電改 -
電改里程碑文件——真的放開兩頭
2021-10-15全面,取消,工商業目錄,銷售電價 -
【電改新思維十七】目錄電價“天花板”被捅破,對市場化電費結算方式有何影響?
2021-05-20電改,電價,市場化電費,結算方式,大秦電網
