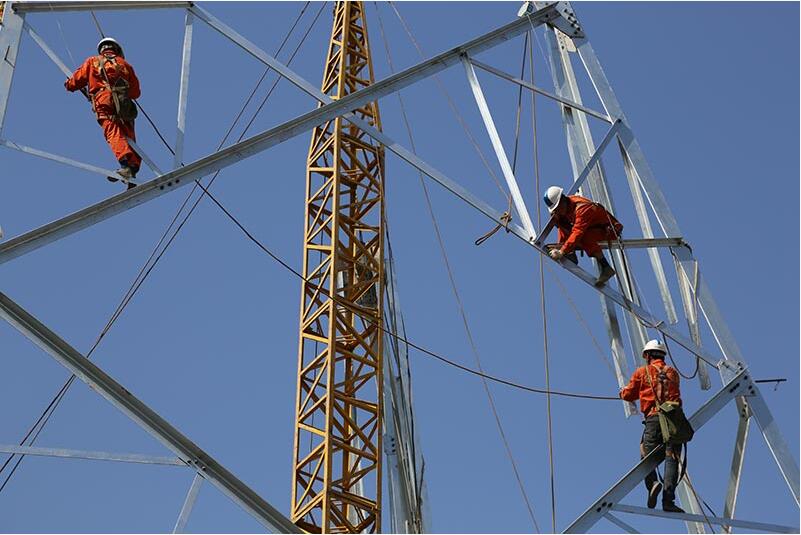

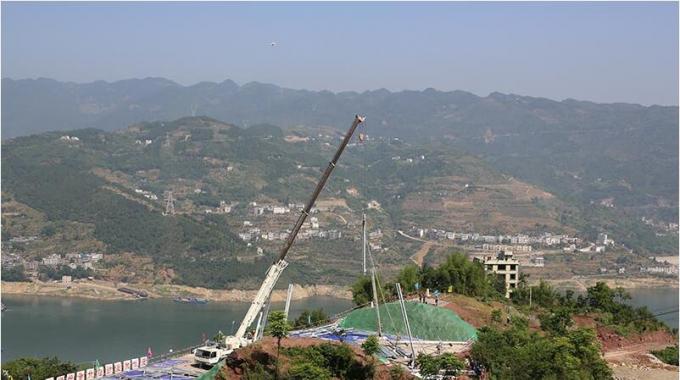

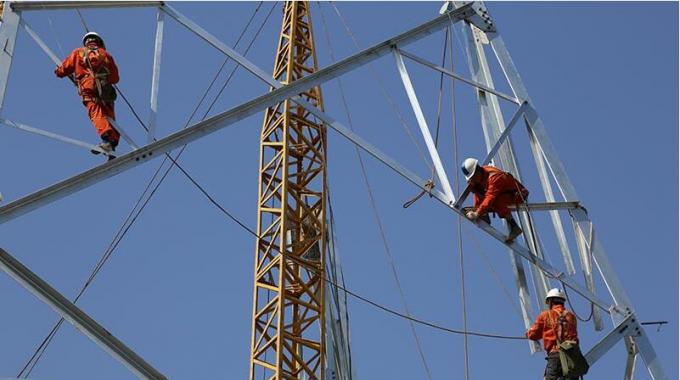

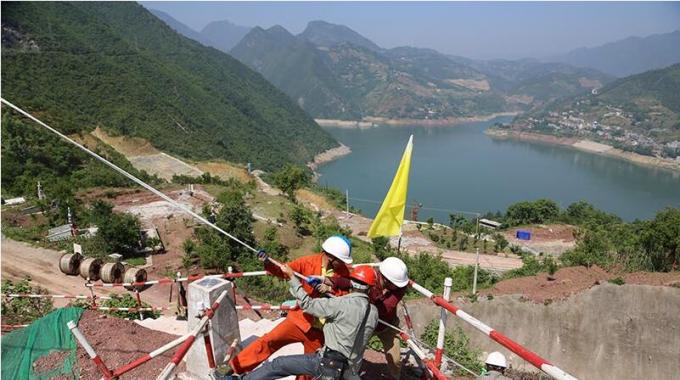

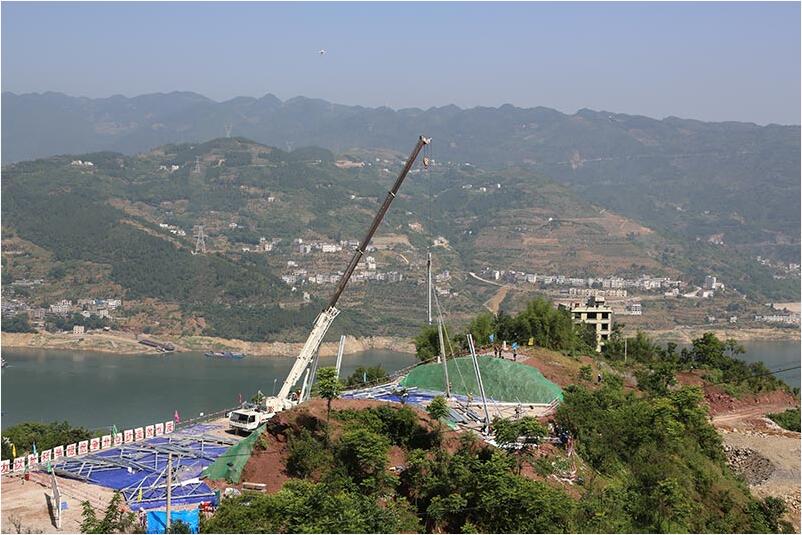

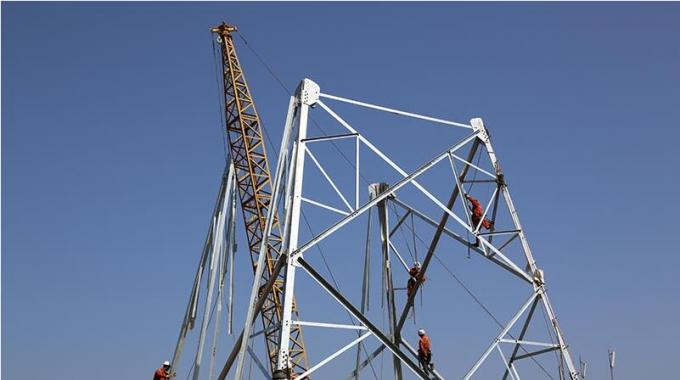

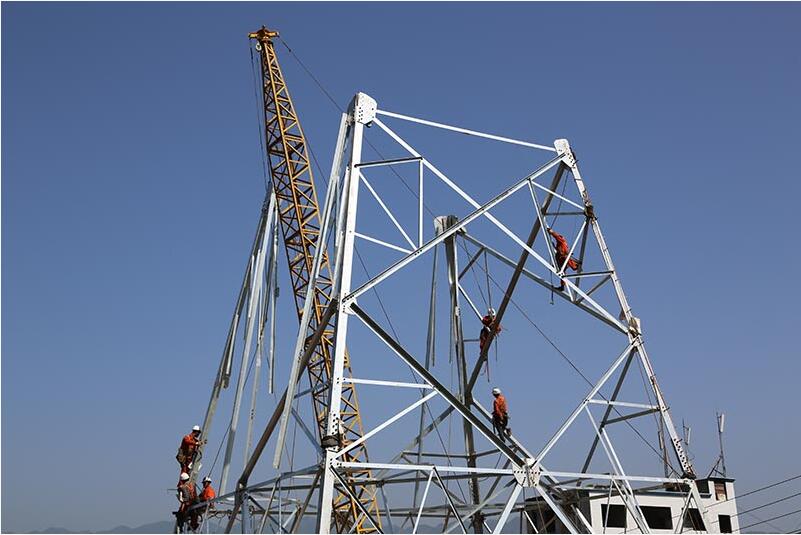

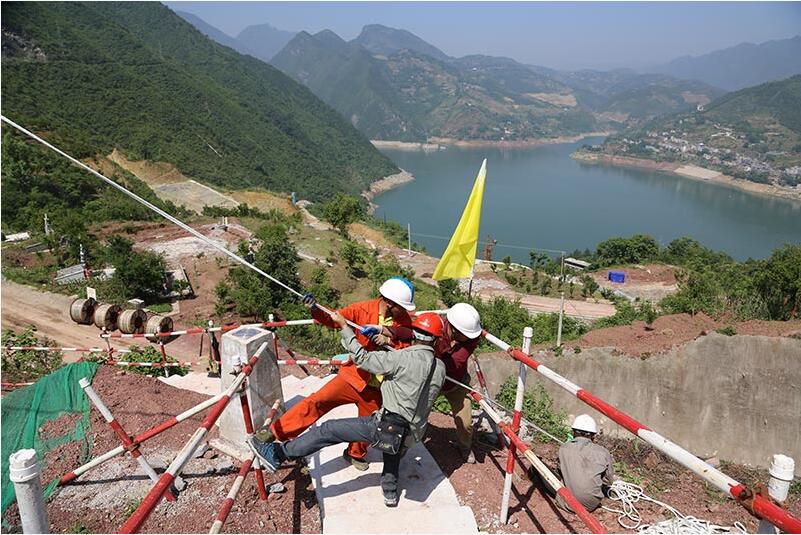

500千伏盤龍一回200號長江大跨越搶修開始組立新塔
【背景】 隨著國網湖北電力檢修公司的一聲令下,位于長江三峽庫區湖北省巴東縣長江大跨越段的500千伏盤龍一回200號開始吊裝組立新塔
【背景】
隨著國網湖北電力檢修公司的一聲令下,位于長江三峽庫區湖北省巴東縣長江大跨越段的500千伏盤龍一回200號開始吊裝組立新塔,這條輸電線路對于西電東送、三峽電力外送、渝鄂電力聯網都極為重要,在全國電網中的地位舉足輕重。
今年2月初,巴東縣燕子磯滑坡體對500千伏盤龍一回200號鐵塔造成重大安全隱患后,3月23日,巴東縣政府對300余沿線居民進行緊急撤離,國家電網公司同時對500千伏盤龍一回上的電力負荷及時轉移,運維單位國網湖北電力檢修公司宜昌運維分部對鐵塔受損變化情況實行24小時現場數據監測,并采取了埋設防滑樁阻止滑坡體位移等緊急措施,為評價滑坡體是否具有穩定性及確定最終搶修方案提供了科學有力的依據。
3月28日下午,隨著最后一段跨江超高壓電力線纜完成開斷回收,500千伏盤龍一回200號鐵塔因山體滑坡導致的倒塔斷線隱患宣告解除。隨后,國網湖北電力檢修公司展開了500千伏盤龍一回200號長江大跨越段應急搶修一系列的準備工作。
為確保在今年迎峰度夏之前恢復這條重要超高壓輸電線路的重新運行,國網湖北電力檢修公司組織人員駐扎巴東縣500千伏盤龍一回200號現場,積極開展應急搶修工作。4月9日,完成了盤龍一回200號跨江鐵塔拆除工作;4月12日,盤龍一回200號鐵塔長江大跨越段應急搶修工程開工啟動正式啟動;5月3日完成了新建的盤龍一回200號混凝土澆筑工作,同時在重建的200號塔附近新建的201號鐵塔組立工作已近尾聲。在保證工期的同時,業主項目部會同監理項目部進行嚴格質量檢測,以確保全部達到設計要求。
據悉,新建鐵塔組立工作在5月30日以前將全部完成,最后將展開最為關鍵的長江大跨越封航架線工作。在近日如火如荼進行施工的同時,國網湖北電力檢修公司宜昌運維分部正會同屬地單位恩施州巴東縣供電公司,積極與巴東縣政府以及長江海事局等單位聯系溝通,爭取得到房屋拆遷、長江封航等方面最大政策和時間上的支持,同時在施工單位的全力配合下,正精心組織施工朝著提前到迎峰度夏開始之前全面高質量完工而努力,力爭早日恢復500千伏盤龍一回這條大通道的正常送電。
作者:何偉
責任編輯:劉世仙
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
烏魯木齊供電:線路遷改
-
山東電建三公司:光熱電站并網
-
福建檢修:帶電消缺
2018-03-20福建
-
國家能源集團的煤電標桿——泰州發電正譜寫世界頂級煤電運營傳奇
-
用電服務送上門
2018-10-26 -
“管家式”服務保運行
2018-10-26
