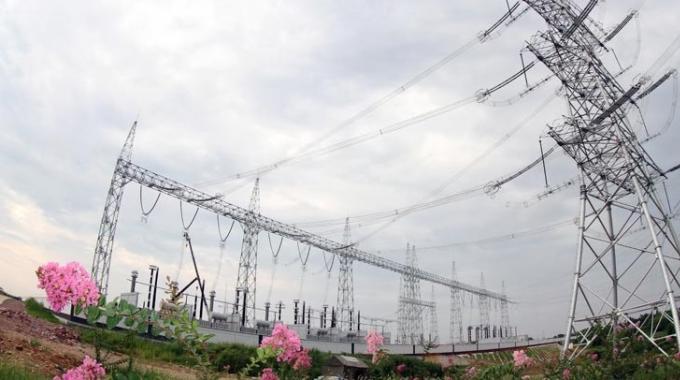

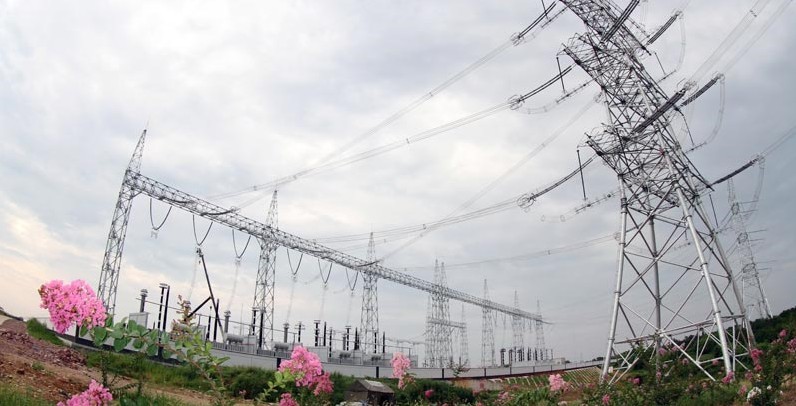

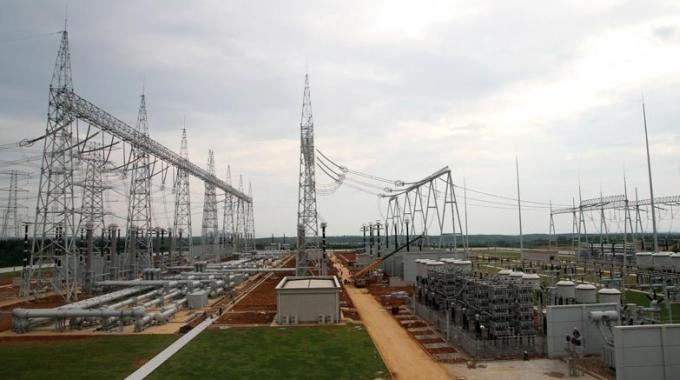

特高壓皖南變電站電氣安裝全部完成
7月22日,隨著皖南1000千伏特高壓變電站最后一臺高壓電抗器安裝完成,標志著全站的電氣設備安裝工作全部結束。工程將全面轉入驗收消缺階段,500千伏區域也將在本月底啟動投運。 作為皖電東送淮南-上海特高壓輸
7月22日,隨著皖南1000千伏特高壓變電站最后一臺高壓電抗器安裝完成,標志著全站的電氣設備安裝工作全部結束。工程將全面轉入驗收消缺階段,500千伏區域也將在本月底啟動投運。

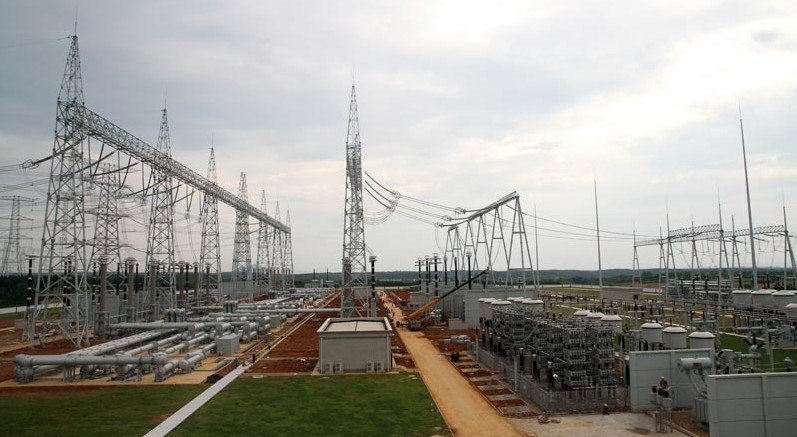

作為“皖電東送”淮南-上海特高壓輸變電工程的重要節點和安徽省“861”重點工程,皖南站的建設受到各方的高度重視。工程于2011年12月15日開工,電氣設備安裝開始于2012年7月。在這一年半的時間里,安徽送變電工程公司施工人員經歷了寒冬、度過了酷暑,他們攻堅克難、拼搏奮戰,取得了優異的成績。

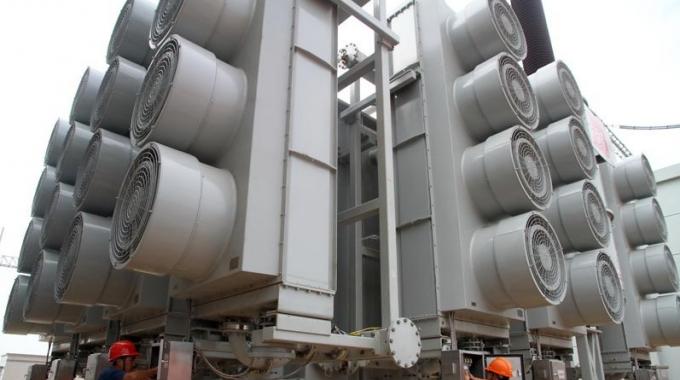

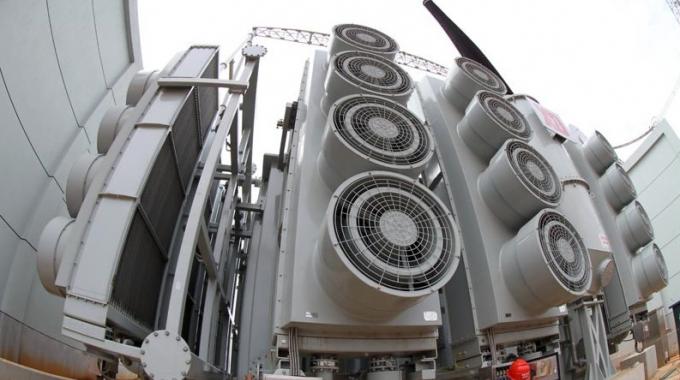

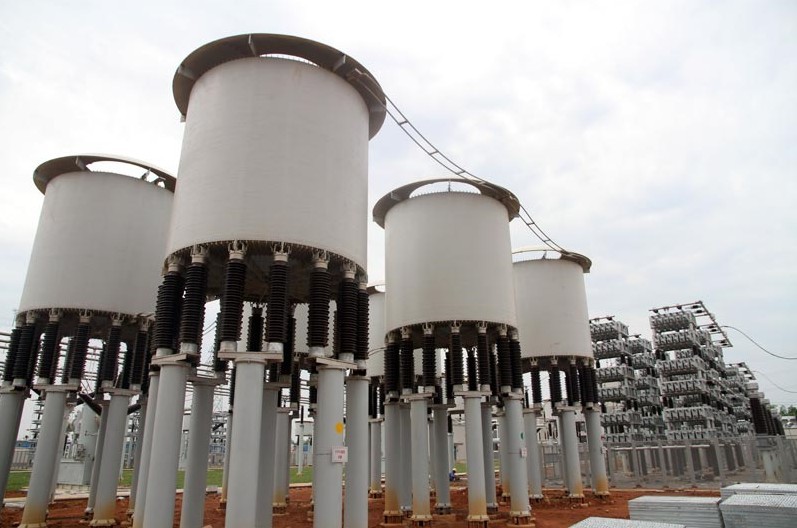

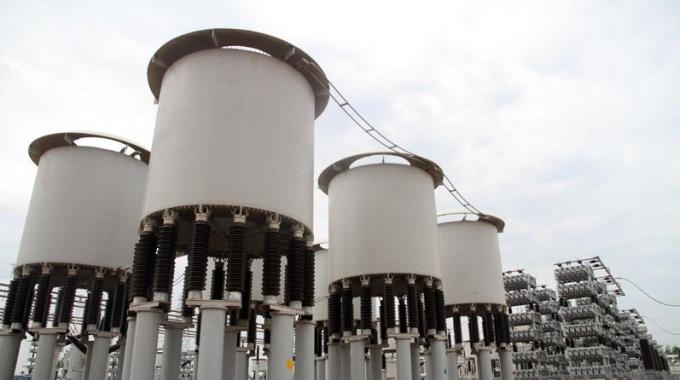

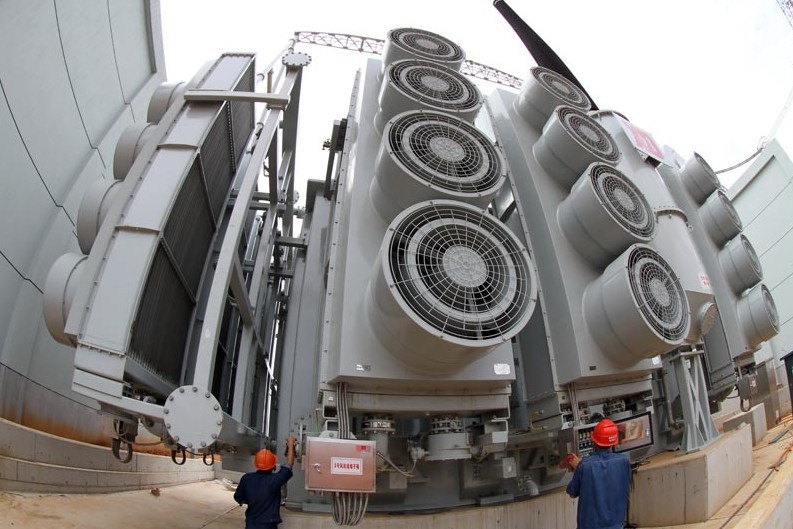

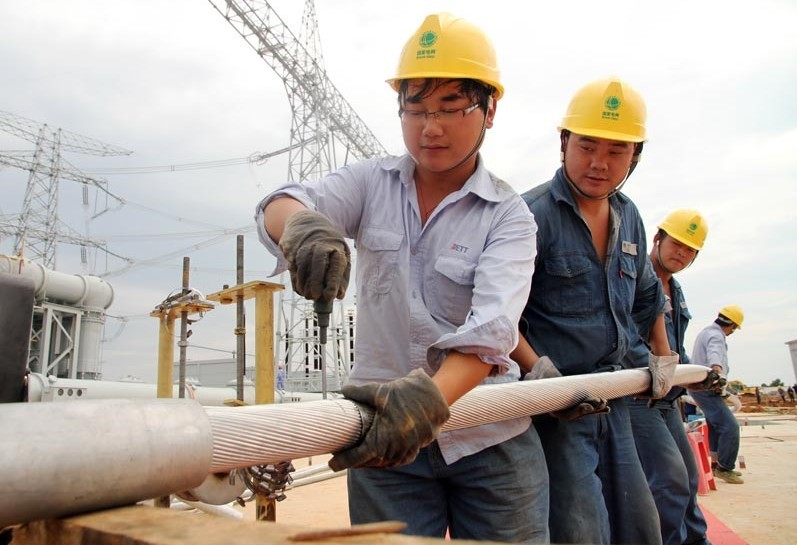

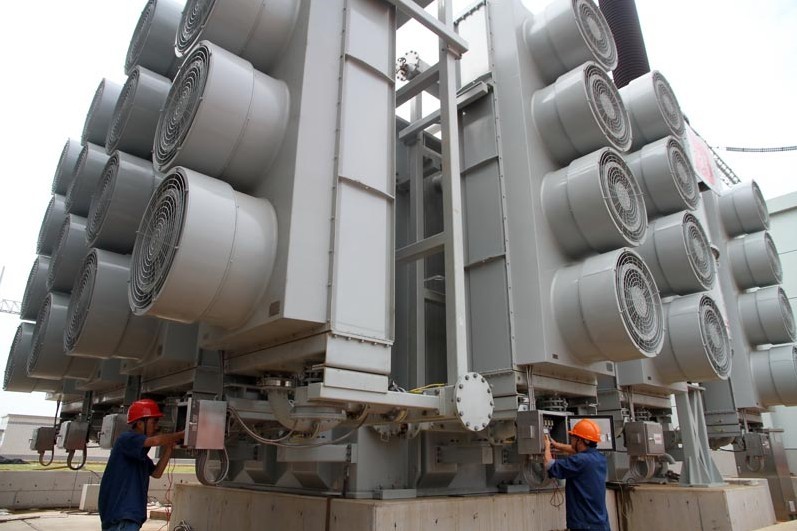

建設過程中,1000千伏構架、主變壓器、高壓電抗器、GIS(氣體絕緣全封閉組合電器)等設備的安裝是施工的重點,也是難點。其中,1000千伏構架共計安裝693.8噸,歷時75天,其組裝任務之重,吊裝難度之大,精度要求之高,在國內都屬首例;4臺(其中1臺為備用)容量均為1000MVA的主變壓器安裝施工,克服了設備到貨遲滯、陰雨天氣等不利因素,采用水陸聯運的方式加快運輸過程,施工人員加班加點,保證了按期完工;全站共有高壓電抗器11臺,是全線四個特高壓站數量之最,單臺電抗器總重近300噸,僅單根套管便重達6噸,整體長度近14米,需采用專用工裝、3臺吊車配合才能完成;1000千伏GIS設備有出線4回,500千伏GIS出線2回,均采用五級防塵措施,大大提高了安裝的質量和效率。
據了解,“皖電東送”工程是目前世界上電壓等級最高的輸變電工程,也是我國首個特高壓交流同塔雙回路輸電工程,是特高壓交流輸電技術規模化應用的標志性工程。皖南站將于9月份全部投運完成,屆時,將使安徽豐富的煤炭資源轉化為電力資源,緩和浙江北部地區和上海市用電緊張的局面,進一步促進經濟發展,增進社會和諧。
作為“皖電東送”淮南-上海特高壓輸變電工程的重要節點和安徽省“861”重點工程,皖南站的建設受到各方的高度重視。工程于2011年12月15日開工,電氣設備安裝開始于2012年7月。在這一年半的時間里,安徽送變電工程公司施工人員經歷了寒冬、度過了酷暑,他們攻堅克難、拼搏奮戰,取得了優異的成績。
建設過程中,1000千伏構架、主變壓器、高壓電抗器、GIS(氣體絕緣全封閉組合電器)等設備的安裝是施工的重點,也是難點。其中,1000千伏構架共計安裝693.8噸,歷時75天,其組裝任務之重,吊裝難度之大,精度要求之高,在國內都屬首例;4臺(其中1臺為備用)容量均為1000MVA的主變壓器安裝施工,克服了設備到貨遲滯、陰雨天氣等不利因素,采用水陸聯運的方式加快運輸過程,施工人員加班加點,保證了按期完工;全站共有高壓電抗器11臺,是全線四個特高壓站數量之最,單臺電抗器總重近300噸,僅單根套管便重達6噸,整體長度近14米,需采用專用工裝、3臺吊車配合才能完成;1000千伏GIS設備有出線4回,500千伏GIS出線2回,均采用五級防塵措施,大大提高了安裝的質量和效率。
據了解,“皖電東送”工程是目前世界上電壓等級最高的輸變電工程,也是我國首個特高壓交流同塔雙回路輸電工程,是特高壓交流輸電技術規模化應用的標志性工程。皖南站將于9月份全部投運完成,屆時,將使安徽豐富的煤炭資源轉化為電力資源,緩和浙江北部地區和上海市用電緊張的局面,進一步促進經濟發展,增進社會和諧。
責任編輯:黎陽錦
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
烏魯木齊供電:線路遷改
-
山東電建三公司:光熱電站并網
-
福建檢修:帶電消缺
2018-03-20福建
-
國家能源集團的煤電標桿——泰州發電正譜寫世界頂級煤電運營傳奇
-
用電服務送上門
2018-10-26 -
“管家式”服務保運行
2018-10-26
