重磅丨青海-河南特高壓獲國家發改委核準,特高壓高峰再啟
久旱逢甘露。
10月25日,能見獨家獲悉,青海一河南土800千伏特高壓直流輸電工程近期正式獲得國家發改委核準,工程靜態投資225.59億元。
能見于9月7日曾獨家獲悉,國家能源局印發《關于加快推進一批輸變電重點工程規劃建設工作的通知》(國能發電力〔2018〕70號),擬今明兩年審核12條特高壓工程。
12條擬核準的特高壓工程中,就包括了上述剛剛被核準的“青海一河南土800千伏特高壓直流輸電工程”。
這也是國家發改委放行的上述12條擬核準特高壓工程當中的首條。
知情人士透露,國家發改委給予核準的理由是:
“落實黨中央綠色發展理念,響應國家補短板有關工作要求,促進青海清潔能源開發外送,滿足河南省用電負荷增長需要,推動清潔能源高占比的特高壓輸電技術創新。”
青海一河南土800千伏特高壓直流輸電工程主要建設內容和規模包括:
(一)新建青海海南換流站,新增換流容量800萬千瓦,安裝單臺容量41.23萬千伏安的換流變28臺,其中4臺備用;安裝556萬千乏容性無功補償裝置;裝設4.30萬千瓦調相機。
(二)新建河南駐馬店換流站,新增換流容量800萬千瓦;安裝單臺容量38.7萬千伏安的換流變28臺,其中4臺備用;安裝560萬千乏容性無功補償裝里;建設500千伏交流出線間隔4個。
(三)新建海南換流站至駐馬店換流站士800千伏直流線路,線路長度1586.6公里,導線截面6X1250平方毫米。
(四)新建海南換流站接地極1座,建設接地極線路109.6公里;新建駐馬店換流站接地極1座,建設接地極線路110公里。
(五)建設相應無功補償裝置和通信、二次系統工程。
我國對特高壓技術的跟蹤研究始于20世紀80年代。2004年底,我國開始集中開展大規模研究論證、技術攻關和工程實踐。
在掌握了特高壓交直流輸電關鍵技術及主設備研制成功的基礎上,2006年下半年,我國相繼啟動了交直流特高壓示范工程建設。2006年8月,我國第一條特高壓交流線路“晉東南-南陽-荊門工程”試驗示范工程開工建設,并于2008年12月正式投運。
2006年12月,全球首個特高壓直流輸電項目“云南-廣東”±800kV直流輸電工程開工建設,輸電距離1373公里,途徑云南、廣西、廣東三省區;該項目于2009年12月單極投產,2010年6月雙極投產。

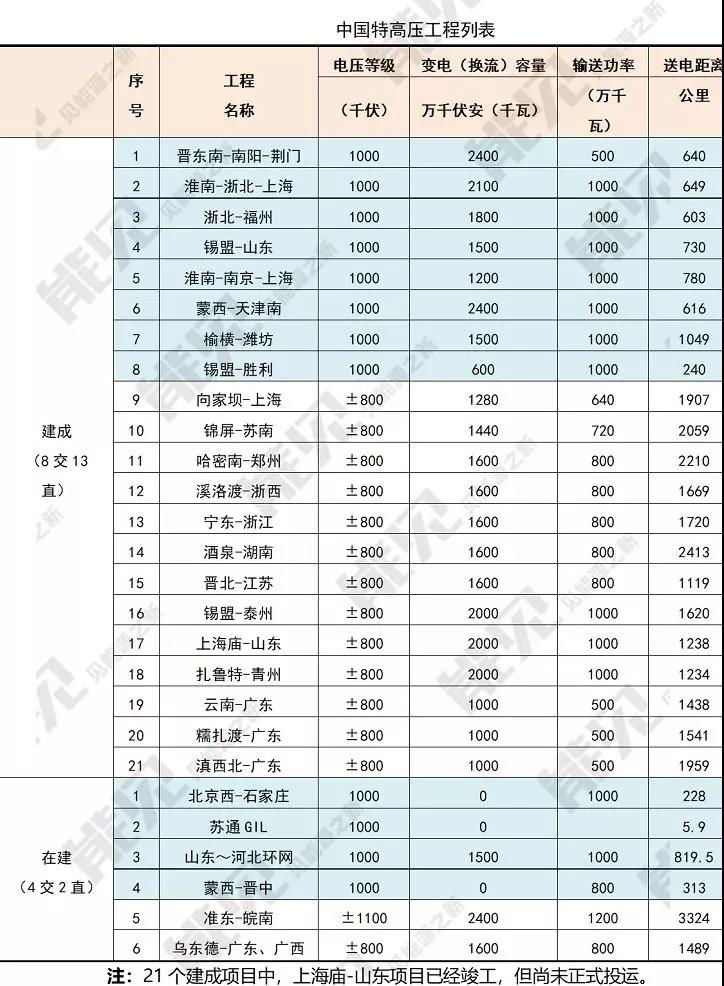

截至目前,我國已建成“八交十三直”21條特高壓工程,總投資規模約4073億元,初步形成“強交強直”的特高壓輸電骨干網架;在建“四交二直”特高壓工程。
但是過去兩年,由于種種原因,我國特高壓項目建設明顯放緩,許多高壓設備廠商業績受到巨大沖擊。
上個月,國家能源局公布擬核準12條特高壓政策文件后,中國工程院曾提出一些反對建設交流特高壓的意見。
但是根據能見從多方了解,工程院意見并未影響12條特高壓的正常核準與建設。
有研究員測算,12條特高壓項目如果全部核準,總投資規模約1600億元,有望帶動超過400億的主設備需求,核心設備供應商有望獲得數十億的設備訂單,并在2019-2020年集中交付。
責任編輯:仁德財
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網
-
新基建助推 數據中心建設將迎爆發期
2020-06-16數據中心,能源互聯網,電力新基建 -
泛在電力物聯網建設下看電網企業數據變現之路
2019-11-12泛在電力物聯網 -
泛在電力物聯網建設典型實踐案例
2019-10-15泛在電力物聯網案例
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
能源革命和電改政策紅利將長期助力儲能行業發展
-
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網 -
5G新基建助力智能電網發展
2020-06-125G,智能電網,配電網 -
從智能電網到智能城市
