聚焦:特高壓變電站是怎樣建成的?
變電站,顧名思義是改變電壓的場所。為了把發電廠發出來的電能輸送到較遠的地方,必須把電壓升高,變為高壓電,到用戶附近再按需要把電壓降低,這種升降電壓的工作靠變電站來完成。
變電站的主要設備包括開關和變壓器。變電站通過其變壓器將各級電壓的電網聯系起來。變電站按電壓等級可以分為1000千伏、750千伏、500千伏、330千伏、220千伏、110千伏、66千伏、35千伏變電站。

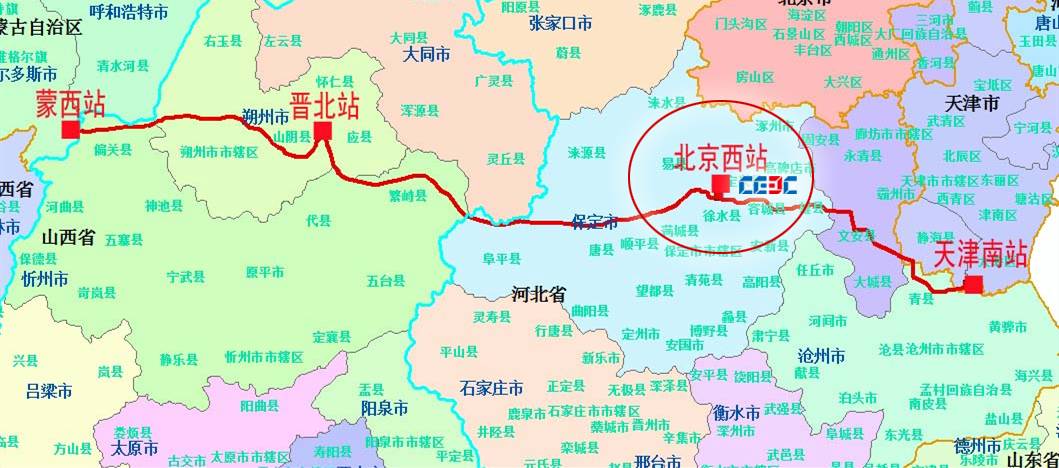

11月24日16時, 蒙西—天津南1000千伏特高壓交流輸變電工程順利完成72小時試運行考核,正式投入運行。該工程共新建蒙西、晉北、北京西和天津南4座變電站,中國能建多家單位承擔了設計、施工任務,其中,中電工程西南院承擔了北京西變電站的設計任務。
現在我們就以北京西變電站為例,扒一扒特高壓變電站,是怎么一步步“變”出來的。
1.“四通一平”
“四通一平”工作就是指在建設項目中,為了合理有序地組織施工而進行的前期準備工作,主要包括:通路、通水、通電、通訊和平整場地。

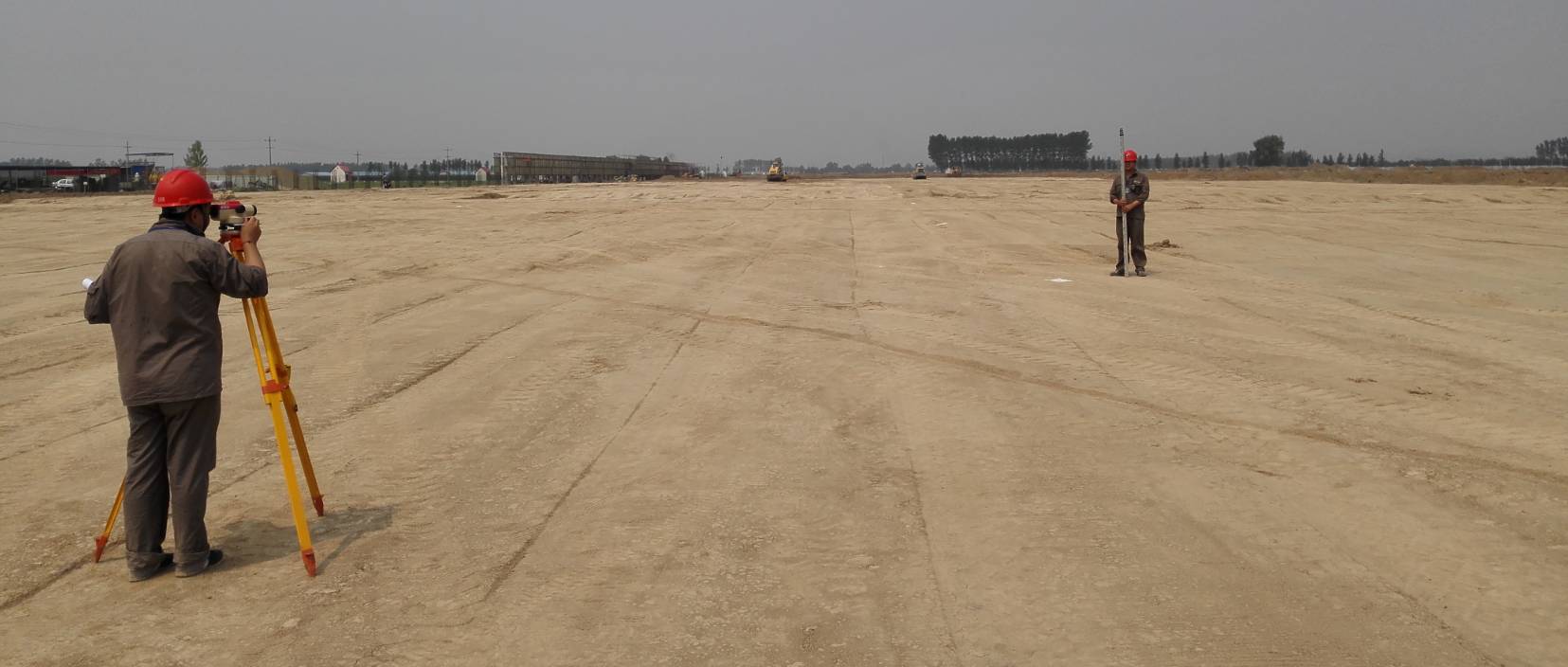

“四通一平”
2.地基施工

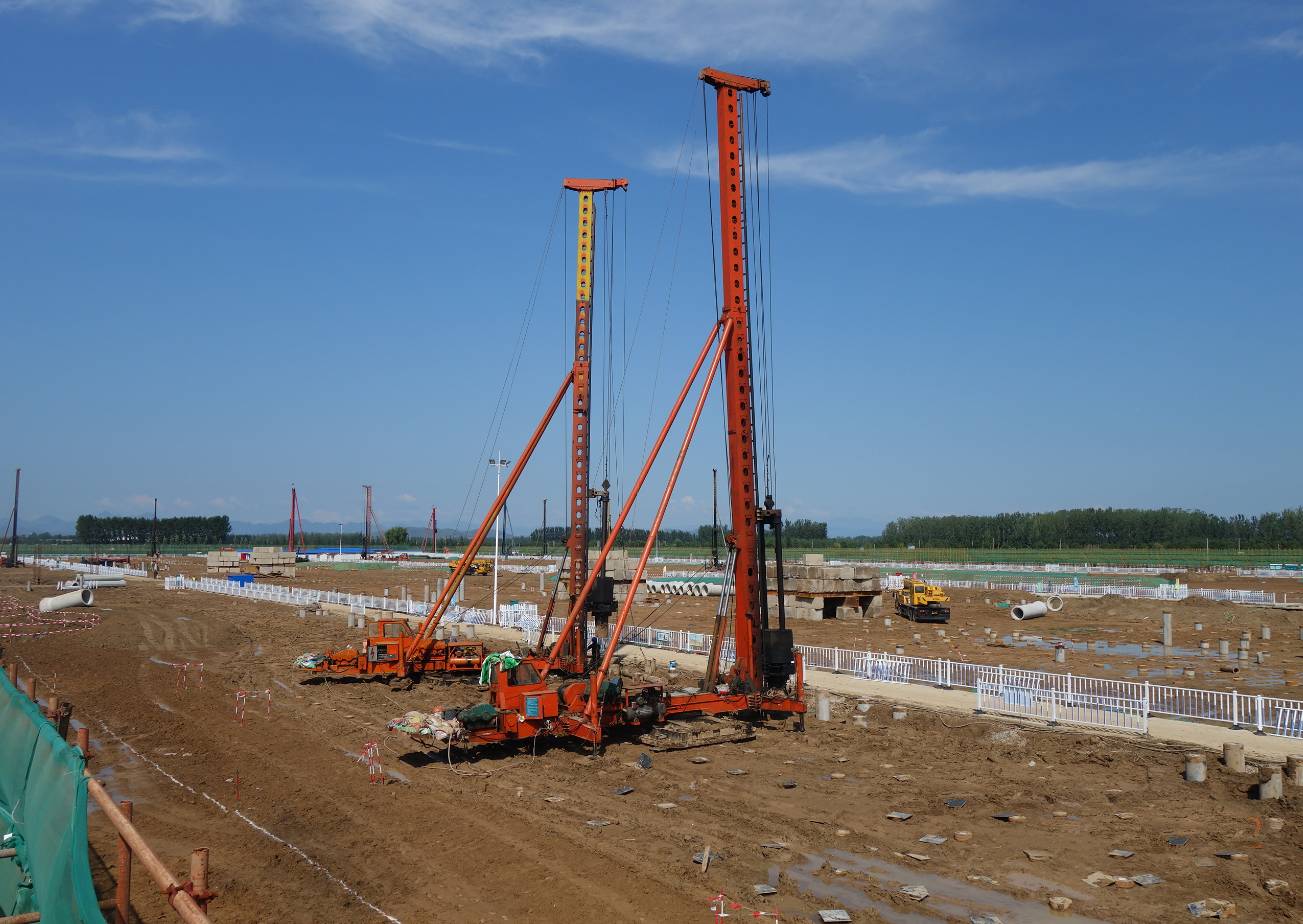

地基分為自然地基與人工地基兩種類型。1000千伏變電站的設備非常大且質量重,采用人工樁基地基,小而輕的輔助建構筑物通常采用常規地基處理方式。

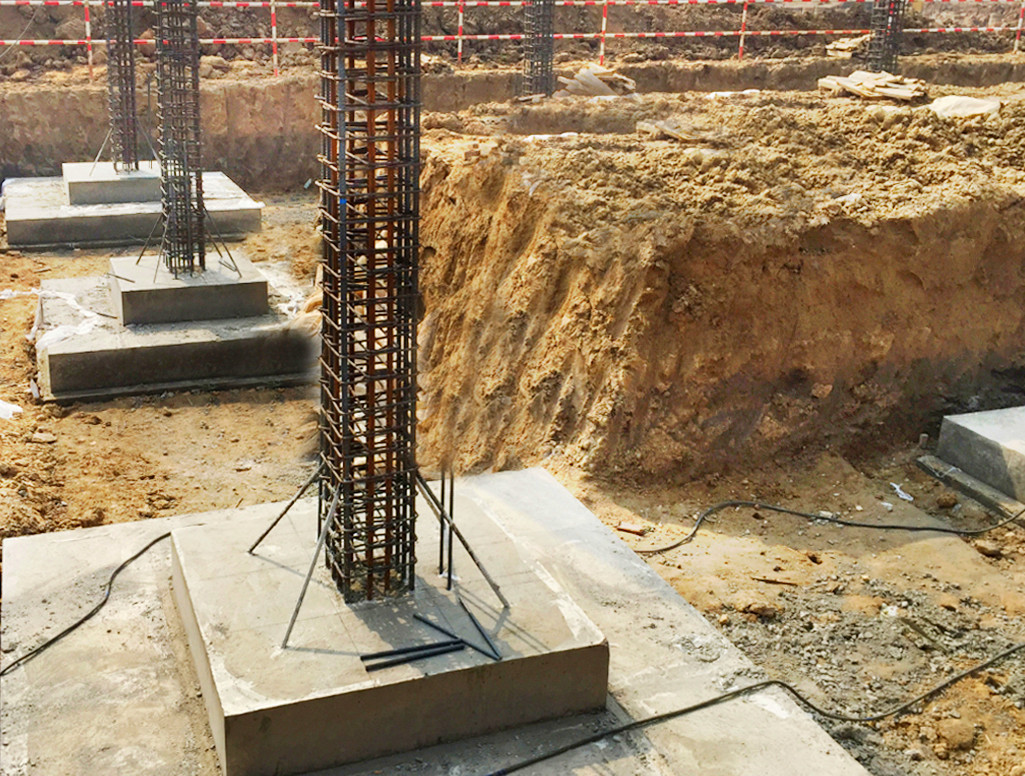

地基施工
3.土建設備基礎
土建設備基礎施工開挖,標志著項目主體結構進入土建關鍵階段,土建設備基礎施工前需滿足技術、機械設備、材料、場地等要求。主要施工作業面有1000千伏主變壓器基礎澆筑、1000千伏高壓并聯電抗器基礎澆筑、1000千伏GIS基礎混凝土方量最大,面積最長。

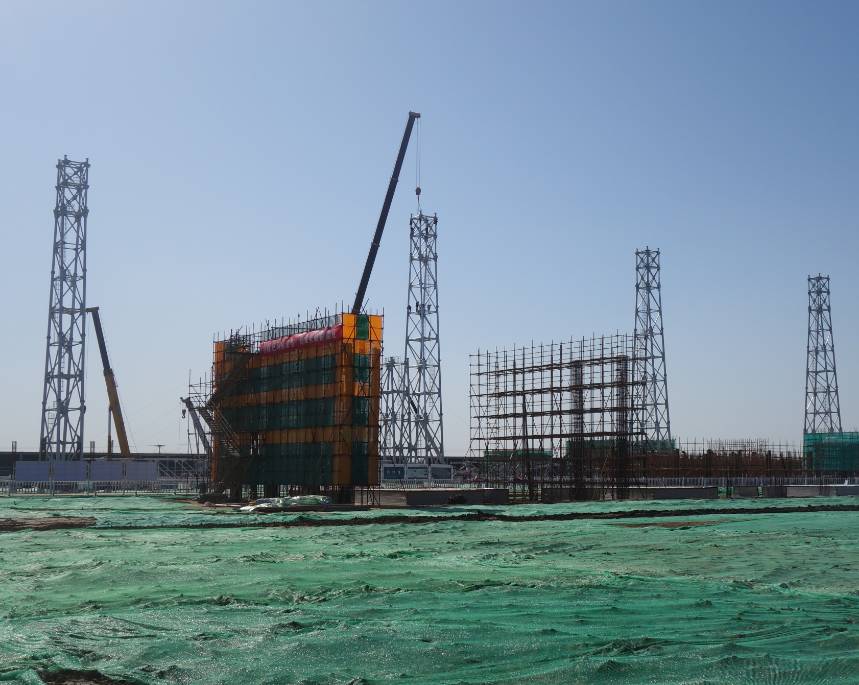

土建設備基礎
4.設備構支架組立
設備構支架基礎施工完成,基礎養護期后,就需要進行設備構支架組立,主要有:1000千伏構架組立、主變構架組立、500千伏構架組立、設備支架組立等。

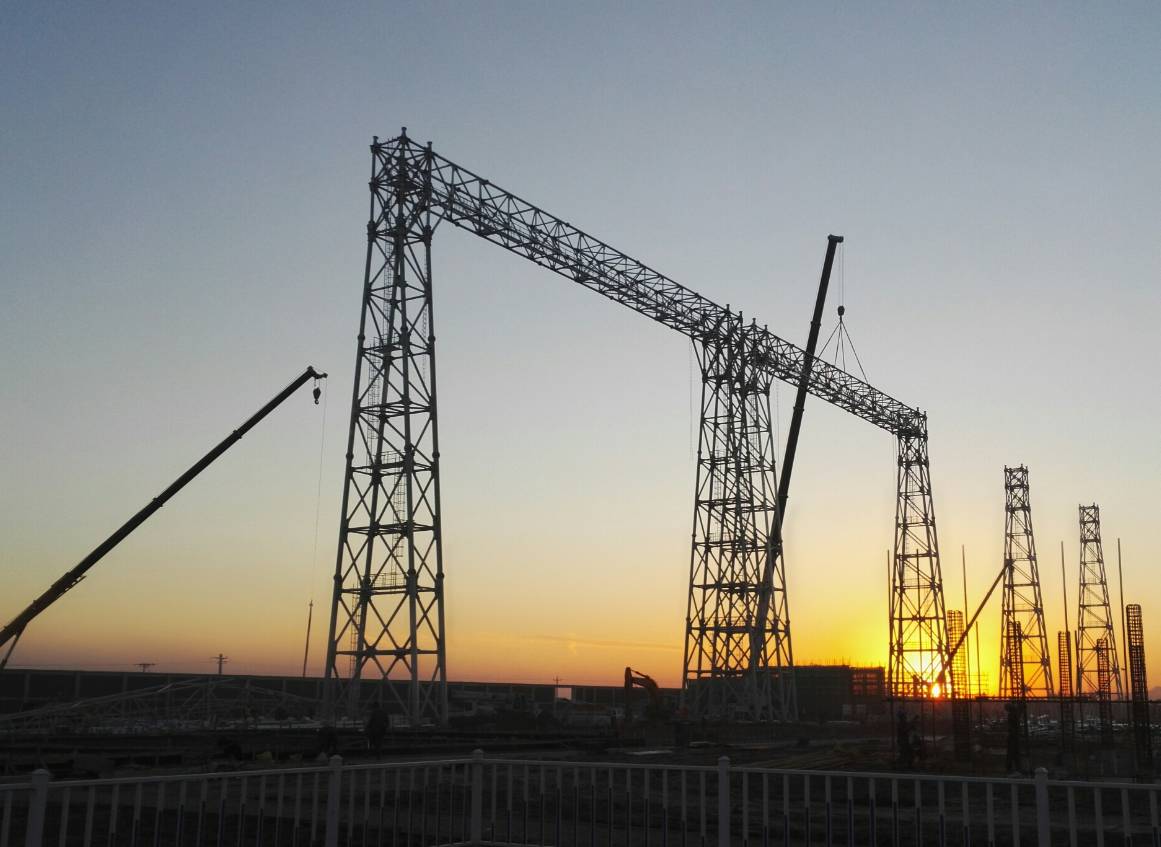

設備構支架組立
5.電氣安裝
土建施工結束后,需進行土建施工驗收,完成驗收就進入電氣安裝階段。電氣安裝主要有:1000千伏主變壓器安裝、1000千伏高壓并聯電抗器安裝、1000千伏 GIS安裝、500千伏 GIS安裝、110千伏無功設備安裝、站用電設備安裝、電氣二次接線安裝、電纜支架安裝、設備接地、設備電纜埋管等。
責任編輯:電朵云
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網
-
新基建助推 數據中心建設將迎爆發期
2020-06-16數據中心,能源互聯網,電力新基建 -
泛在電力物聯網建設下看電網企業數據變現之路
2019-11-12泛在電力物聯網 -
泛在電力物聯網建設典型實踐案例
2019-10-15泛在電力物聯網案例
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
能源革命和電改政策紅利將長期助力儲能行業發展
-
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網 -
5G新基建助力智能電網發展
2020-06-125G,智能電網,配電網 -
從智能電網到智能城市
