電網“交通”升級——12條特高壓工程
近日,國家能源局印發《關于加快推進一批輸變電重點工程規劃建設工作的通知》(以下簡稱《通知》)國能發電力〔2018〕70號,為加大基礎設施領域補短板力度,發揮重點電網工程在優化投資結構、 清潔能源消納、電力精準扶貧等方面的重要作用,加快推進白鶴灘至江蘇、白鶴灘至浙江特高壓直流等9項重點輸變電工程建設。項目包括了12條特高壓工程,合計輸電能力5700萬千瓦,將于今明兩年給予審核。
據了解,截至2018年3月,我國已建成“八交十三直”特高壓,其中國網“八交十直”,南網“三直”;在建“三交一直”特高壓,即1000千伏蘇通GIL綜合管廊工程、北京西-石家莊特高壓交流工程、濰坊-臨沂-棗莊-菏澤-石家莊特高壓交流工程,以及±1100千伏準東-皖南特高壓直流工程,將分別于今明兩年建成。
過去兩年,由于種種原因,我國特高壓項目建設明顯放緩,許多高壓設備廠商業績受到巨大沖擊。國家能源局的最新數據顯示,2018年上半年,我國電網工程投資金額為2036億元,同比大幅下滑15.1%。
在加大基建投資的背景下,電網工程投資再獲得新動力。據測算,平均每條特高壓投資約210億元,而其帶動的關聯投資額更為龐大。這是繼2012年大規模規劃建設特高壓之后又一個建設高峰。
從線路規劃布局看,本輪特高壓及云貴互通項目、粵閩聯網工程將有利于青海、張北等地風光資源消納,有利于云南、四川、貴州等地水電外送。從目前強化新能源并網消納、受端地區用電增長的形勢看,加快建設電網輸送通道是必然的。
從上述來看,新能源并網消納,包括水電、風電、光伏,與電網公司的利益具有一致性。當前,電網公司對新能源的態度再也不是當年抵制、反對,甚至稱之為“垃圾電”,是由于其利益上越來越具有一致性。電網在新能源消納中,可以增加電力工程投資,特高壓在上一輪核準之后,迎來重啟新格局。
國家能源局將在今明兩年核準9個重點輸變電線路

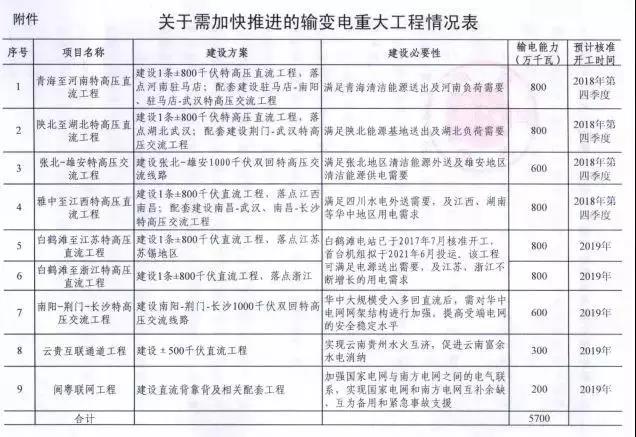

1、青海至河南特高壓直流工程 預計2018年四季度核準開工
2、陜北至湖北特高壓直流工程 預計2018年四季度核準開工
3、張北-雄安特高壓交流工程 預計2018年四季度核準開工
4、雅中至江西特高壓直流工程 預計2018年四季度核準開工
5、白鶴灘至江蘇特高壓直流工程 預計2019年核準開工
6、白鶴灘至浙江特高壓直流工程 預計2019年核準開工
7、南陽-荊門-長沙特高壓交流工程 預計2019年核準開工
8、云南互聯通道工程 預計2019年核準開工
9、閩粵聯網工程 預計2019年核準開工
加快跨區輸變電工程緩解供需矛盾
今年炎夏以來的缺電形勢也不容小視。以河北南網為例,自6月18日以來,河北南網供電區域氣溫上升明顯,空調制冷負荷大幅增長,全網進入今夏第一波大負荷期,高峰負荷6次突破3000萬千瓦,空調制冷負荷達到650萬千瓦。預測夏季最大負荷需求約為4000萬千瓦、同比增長8.7%,缺口在600萬千瓦以上,較去年擴大200萬千瓦以上。為保障本輪用電高峰期間的電力供應,國網河北電力積極向山西、山東、京津唐等電網爭取外電支援,最大限度保證企業居民用電需求。
業內人士認為,除了西部省區仍然存在消納清潔能源的壓力,在繼續化解煤電過剩產能,嚴格控制煤電發展的要求下,用電大省火電裝機建設放緩,用電負荷增長卻快于預期,部分省份缺電形勢明顯,因此有賴于加快跨省區輸變電重點工程建設來進一步緩解供需矛盾。
雅中直流外送工程確定
《通知》中提到,雅中至江西特高壓直流工程已經明確,即建設一條±800千伏的特高壓直流,落點江西南昌,設計能力為800萬千瓦。與此同時,配套建設南昌—武漢、南昌—長沙特高壓交流工程。預計核準開工時間為2018年第四季度。
雅中直流定位的本質,主要是配套電源的定位問題。到底如何定位,一方面可能會影響受端省份對于配套電源穩定性的接受程度,另一方面則會決定送端省份到底是以“點對網”還是“網對網”的模式進行外送。
如果是以四川富余的存量水電(或是風光水打捆)外送為主,即以集群水電作為電源,“點對網”的外送方式顯然并不適合送端省份。但是對于受端省份江西而言,“余電外送”會令其從直觀上擔憂電源的穩定性,受端更傾向于接收電源明確的“點對網”外送的水電。
但如果是幾個明確配套電源的送電,這又與雅礱江水電對于中游開發的規劃設計存在沖突。原國家電力部規劃司司長王信茂對此做過一個解釋,雅礱江中游、大渡河電站,規模適中,距離負荷中心比較近,以滿足四川自用為主,富余電力再送往華東、華中等地區消納。
而且雅礱江中游的龍頭水庫兩河口水電站,由于具有多年調節能力,可以增加下游水電站在枯水期的出力水平,將優先優化當地電網的豐枯差,并不太可能實行直接外送。事實上,據了解,四川省政府層面也在爭取從雅中直流(也被稱為“第四通道”)開始,采用“網對網”的方式進行外送。
不過在《通知》中,暫未對雅中直流工程的配套電源有所明確,具體還需要等待最終核準文件的準確說法。
與此同時,雅中直流外送工程的確定,對于打破四川省內攀西斷面受限問題將起到重要作用。
據了解,四川省內電源與負荷中心處于逆向分布的格局,水資源分布在西部,負荷中心卻在北部,因而省內輸電網絡的建設對于緩解省內部分的“棄水”至關重要。不過由于外送路線始終未能明確,四川省內500千伏的輸電線路處于停滯狀態,因此也造成了斷面受限,川西水電難以送到川東負荷地帶。此番雅中直流路線的敲定,將為攀西斷面受限的問題掃除一定的障礙。
華中環網輪廓已清晰
值得關注的,國家電網關于“華中環網”的構想,也將在本次九大輸變電工程(及其配套工程)竣工之后基本形成。
在本次12條加快推進的特高壓工程中,除了5條直流和一條張北—雄安的交流外,其余六條交流特高壓工程,即駐馬店—南陽、駐馬店—武漢、南昌—武漢、南昌—長沙、南陽—荊門—長沙1000千伏雙回流,將構成完整的“日”字形“華中環網”。
華中環網若建成,一方面將提高受端電網的安全穩定水平,避免華中在接入多回直流后,出現“強直弱交”的局面;另一方面,外來電將有機會在“華中環網”內部,即華中東四省(河南、湖北、湖南、江西)內部實現資源的配置。
江西作為受端省份全年用電量小,能否消化一條直流特高壓送電量曾受到質疑。根據江西能源局公布的數據,2017年江西全社會用電量1293.98億千瓦時,比上年增長9.43%。此次雅中直流輸送能力從1000千瓦降到800萬千瓦,將降低受端的消化壓力,從投產時間上看晚于最初計劃的2020年,也能為受端省份的電量增長騰出更多時間。而且華中環網建成后,雅中的水電還可以賣到湖南與湖北。“如果一個省消化不了,可以考慮聯合購電。”有業內人士指出,通道建成之后,購電形式的選擇可以多樣化。
閩粵聯網互為備用
閩粵聯網工程也在此次《通知》之內,建設方案為直流背靠背,輸電能力200萬千瓦,功能定位是:加強國家電網與南方電網之間的電氣聯系,實現國家電網和南方電網互補余缺、互為備用和緊急事故支援。
閩粵聯網是國家電網與南方電網之間的第二條互聯通道。第一條是2002年4月動工、2004年6月投運的三廣(三峽—廣東,±500千伏)直流輸電工程,實現了華中電網與南方電網的互聯,這也是“十五”期間提出的向廣東新增送電1000萬千瓦戰略的一部分。
在對于電網穩定性的影響方面,有業內人士指出,“閩粵背靠背的建設,主要是送電,互為備用,不會改變兩網的穩定水平。”
以下為加快推進的九大輸變電工程:

文件原文:
責任編輯:仁德財
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網
-
新基建助推 數據中心建設將迎爆發期
2020-06-16數據中心,能源互聯網,電力新基建 -
泛在電力物聯網建設下看電網企業數據變現之路
2019-11-12泛在電力物聯網 -
泛在電力物聯網建設典型實踐案例
2019-10-15泛在電力物聯網案例
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
能源革命和電改政策紅利將長期助力儲能行業發展
-
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網 -
5G新基建助力智能電網發展
2020-06-125G,智能電網,配電網 -
從智能電網到智能城市
